复习要点
1.施工成本控制的依据
施工成本控制的依据包括:工程承包合同;施工成本计划;进度报告;工程变更;施工组织设计;分包合同等。
2.施工成本控制的程序步骤
成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。
(1)管理行为控制程序
管理行为控制程序就是为规范项目施工成本的管理行为而制定的约束和激励机制,内容如下:
1)建立项目施工成本管理体系的评审组织和评审程序;
2)建立项目施工成本管理体系运行的评审组织和评审程序;
3)目标考核,定期检查;
4)制定对策,纠正偏差。
(2)指标控制程序
施工项目成本目标控制程序如下:
1)确定施工项目成本目标及月度成本目标;
2)收集成本数据,监测成本形成过程;
3)分析偏差原因,制定对策;
4)用成本指标考核管理行为,用管理行为来保证成本指标。
3.施工成本控制的方法
(1)施工成本的过程控制方法
施工成本的过程控制包括人工费的控制、材料费的控制、施工机械使用费的控制和施工分包费用的控制。
人工费的控制,实行“量价分离”的方法,加强劳动定额管理,提高劳动生产率,降低工程耗用人工工日,是控制人工费支出的主要手段。
材料费的控制按照“量价分离”原则,分为材料用量的控制和材料价格的控制。
施工机械使用费的控制,主要控制台班数量和台班单价两方面。
(2)赢得值(挣值)法
赢得值法的三个基本参数:
已完工作预算费用(BCWP)=已完成工作量×预算单价
计划工作预算费用(BCWS)=计划工作量×预算单价
已完工作实际费用(ACWP)=已完成工作量×实际单价
赢得值法的四个评价指标:
1)费用偏差CV
费用偏差CV=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)
当费用偏差CV为负值时,即表示项目运行超出预算费用;当费用偏差CV为正值时,表示项目运行节支,实际费用没有超出预算费用。
2)进度偏差SV
进度偏差SV=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
当进度偏差SV为负值时,表示进度延误,即实际进度落后于计划进度;当进度偏差SV为正值时,表示进度提前,即实际进度快于计划进度。
3)费用绩效指数CPI
费用绩效指数CPI=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
当费用绩效指数(CPI)<1时,表示超支,即实际费用高于预算费用;
当费用绩效指数(CPI)>1时,表示节支,即实际费用低于预算费用。
4)进度绩效指数SPI
进度绩效指数SPI=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
当进度绩效指数(SPI)<1时,表示进度延误,即实际进度比计划进度拖后;
当进度绩效指数(SPI)>1时,表示进度提前,即实际进度比计划进度快。
注:费用(进度)偏差反映的是绝对偏差;费用(进度)绩效指数反映的是相对偏差。偏差仅适合对同一项目作偏差分析,绩效系数在同一项目和不同项目中都可以采用。
(3)偏差分析的表达方法
偏差分析可以采用不同的表达方法,常用的有横道图法、表格法和曲线法。
1)横道图法
横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性。但这种方法反映的信息量少,一般在项目的较高管理层应用。
2)表格法
表格法是进行偏差分析的最常用的方法。其优点有:灵活、实用性强;信息量大;表格处理可借助于计算机,从而节约大量数据处理所需的人力,并大大提高速度。
3)曲线法
在项目实施过程中,以三条曲线,即计划工作预算费用(BCWS)、已完工作预算费用(BCWP)、已完工作实际费用(ACWP)曲线,采用赢得值法进行费用、进度综合控制,还可以根据当前的进度、费用偏差情况,通过原因分析,对趋势进行预测,预测项目结束时的进度、费用情况。
(4)偏差原因分析与纠偏措施
1)偏差原因分析

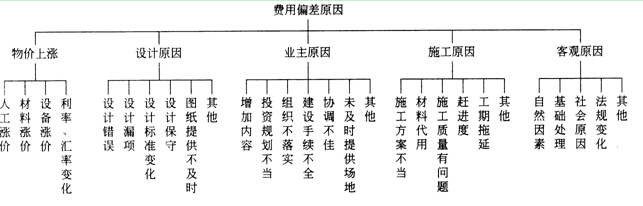

一般来说,产生费用偏差的原因有以下几种,见下图。
2)纠偏措施
通常要压缩已经超支的费用,而不影响其他目标是十分困难的,一般只有当给出的措施比原计划已选定的措施更为有利,比如使工程范围减少,或生产效率提高等,成本才能降低。例如:
①寻找新的、效率更高的设计方案;
②购买部分产品,而不是采用完全由自己生产的产品;
③重新选择供应商,但会产生供应风险,选择需要时间;
④改变实施过程;
⑤变更工程范围;
⑥索赔,例如向业主、承(分)包商、供应商索赔以弥补费用超支。
一、单项选择题
1.施工成本控制是通过( )提供的每一时刻工程实际完成量等重要信息,并与施工成本计划相比较,找出二者之间的差别,分析偏差产生的原因,从而采取纠偏措施。
A.施工图 B.工程承包合同
C.进度报告 D.施工方案
2.施工成本的控制需要进行实际成本情况与施工成本计划的比较,其中实际成本情况是通过( )反映的。
A.工程变更文件 B.进度报告
C.施工组织设计 D.分包合同
3.下列施工成本材料费的控制中,可以影响材料价格的因素是( )。
A.材料领用的指标 B.材料的投料计量
C.材料消耗量的大小 D.材料的采购运输
4.在施工成本控制的步骤中,控制工作的核心是( )。
A.预测估计完成项目所需的总费用
B.分析比较结果以确定偏差的严重性和原因
C.采取适当措施纠偏
D.检查纠偏措施的执行情况
5.施工成本中的人工费的控制,实行( )的方法。
A.计量控制 B.指标控制
C.量价分离 D.包干控制
6.控制人工费支出的主要手段不包括( )。
A.加强劳动定额管理 B.改变施工作业流程
C.降低工程耗用人工工日 D.提高劳动生产率
7.某土方工程合同约定的某月计划工程量为3200m3,计划单价为1,5元/m3 。到月底检查时,确认的承包商实际完成工程量为2800m3,实际单价为20元/m3,则该工程的计划工作预算费用(BCWS)为( )元。
A.42000 B.48000
C.56000 D.64000
8.东方建筑公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价6 8元/m3,则该工程的费用偏差(CV)为( )元。
A.18000 B.16000
C.36000 D.34000
9.对总额1 000万元的工程项目进行期中检查,截止检查时已完工作预算费用为410万元,计划工作预算费用为400万元,已完工作实际费用为430万元,则其费用绩效指数为( )
A.0. 430 B.0.930
C.0.953 D.1.075
【背景】某土方工程于2010年10月签订施工合同,11月正式施工。合同约定,土方工程综合单价为75元/m3,按月结算,结算价按工程所在地当月土方工程价格指数进行调整;11月份计划工程量为5000m3,到月底检查时,经工程师确认的承包商实际完成工程量为4600 m3;2007年10月签约时土方工程的价格指数为100,11月份的价格指数为108。
10.该工程1 1月份的费用偏差(CV)为( )万元。
A.-0.24 B.-2.76
C.-3 D.-6
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:閻滎垳鎮嗙純鎴炵墡 娑撯偓缁狙冪紦闁姴绗€ | 娑撴槒顔夐懓浣哥瑎 | 閸╄櫣顢呴梼鑸殿唽 | 瀵搫瀵查梼鑸殿唽 | 濡も偓鍐槸妫帮拷 | 鎼存棁鐦幎鈧褏褰� VIP閻欘兛闊� | |||||||||
閺佹瑦娼楃划鎹愵唹 閿涳拷40鐠佽绱� | 缂佸繐鍚€娑旂娀顣� | 闁插秶鍋i崘鎻掑煛 (16鐠侊拷) | 閼板啰鍋g憴锝嗙€� (10鐠侊拷) | |||||||||||
瀵ら缚顔曞銉р柤缂佸繑绁� | 瀵姵鎭� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ![]() | |||||||||
瀵ら缚顔曞銉р柤妞ゅ湱娲扮粻锛勬倞 | 瀵姴鎮� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
瀹搞儳鈻煎▔鏇☆潐閸欏﹦娴夐崗宕囩叀鐠囷拷 | 閻滃闄勯梿锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
瀵よ櫣鐡氬銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 閻滃鐖叉禍锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
閺堣櫣鏁稿銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 閼诲繐鈹� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
閸忣剝鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 妤傛ḿ骞夐悳锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
鐢倹鏂傞崗顒傛暏瀹搞儳鈻肩粻锛勬倞 | 閺夊氦骞� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
闁句浇鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 鐎涙瑦鏋冨▔锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
濮樻潙鍩勫瀵告暩瀹搞儳鈻肩粻锛勬倞 | 閻╂稒婢楀☉锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
闁矮淇婇獮璺ㄦ暩瀹搞儳鈻肩粻锛勬倞 | 閺夈劑绠� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ![]() | |||||||||
閵嗭拷鐠囧墽鈻肩€涳箒鍨�閵嗘垹绨跨拋鑼疆閸樼喍鐜�700閸忥拷/缁夛拷,閻滐拷5閹舵ü绺鹃柨鈧�350閸忥拷/缁夛拷.婢跺洩鈧啯瀵氱€佃偐褰�300閸忥拷/缁夛拷,閻滄澘鍘ょ拹纭呯闁拷 閵嗭拷闂嗚泛鐔€绾偓缁変焦鏆€婵傛顦�閵嗘垿娴傞崺铏诡攨缁鍨拠鍓р柤+閻╁瓨鎸辩€靛棜顔�+閸愬懘鍎寸挧鍕灐閿涘本鈧繄娣€电厧娴橀敍鍫濆瘶闁喖鍩岀€硅绱�閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅1楠烇拷=5980閸忥拷/閸忋劎顫栭敍鍫濇儓4缁夋埊绱�+闁拷2023楠炴潙鍙忕粔鎴炴殌閺夛拷>>缁斿宓嗙拹顓濇嫳 閵嗭拷閸忋劎鈻奸悵顓烆殰妞侊拷閵嗘垵鎯堟稉澶愭,閸忣剙鍙$拠锟�+娑撯偓闂傘劋绗撴稉姘愁嚦婢跺洩鈧啯瀵氱€佃偐褰�+閼板啰鍋g划鎹愵唹閻濓拷+閺呴缚鍏樻0妯虹氨+1V1閻╁瓨鎸遍崺铏诡攨閻濓拷+閼板啫澧犳惔鏃囩槸閹垛偓瀹革拷+閻喖顣界憴锝嗙€介悵锟�+鎼存棁鐦幎鈧褏褰�+閻╁瓨鎸辨径褏褰拠锟�=2600閸忥拷/閸忋劎顫�>>缁斿宓嗙拹顓濇嫳 閵嗭拷娑撯偓缁狙冪紦闁姴绗€娴滄垹顫嗘繅鎯ь殰妞侊拷閵嗘垶鏆€閺夋劗绨跨拋锟�+闁插秶鍋i崘鎻掑煛+閻喖顣界憴锝嗙€�+缂佸繐鍚€娑旂娀顣�+婢舵艾鐛熸担鎾活暯鎼达拷+1V1閻╁瓨鎸遍弫娆忣吇+鎼存棁鐦幎鈧锟�+鐎圭偛濮熺粣浣虹壃+閻滄澘婧€鐎圭偞鎼�+閸愬懘鍎寸挧鍕灐+閺堝牐鈧啫宓�+閻╁瓨鎸辩粵鏃傛瀿+娑擃亝鈧冨閺佹瑥顒熺化鑽ょ埠+閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅2楠烇拷+閹繄娣€电厧娴�+閸氬秴绗€鐠佽弓绠熼崣濠傛倱濮濄儱宸遍崠鏍唲缂侊拷+閸樺棗鍕鹃惇鐔碱暯閸欏﹥膩閹风喎宓�+濡楀牅绶ュ鍝勫娑撯偓閺堫剟鈧拷+2023閸忋劎顫栫€规ɑ鏌熼弫娆愭綏閿涘牆瀵橀柇顔煎煂鐎硅绱�閸忋劎顫栨總妤咁樀8800閸忥拷>>缁斿宓嗙拹顓濇嫳 |
相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系


环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
