2006年一级注册建造师水利水电工程真题(7)
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)

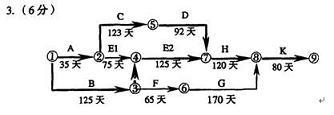

1.(6分)
计划工期为450天(2分),E工作的总时差为15天(2分),关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)(2分)。
2.(8分)
分析:方案一,设备修复时闻20天,E工作的总时差为l5天,影响工期5天,且增加费用(1×5)=5万元。(2分)
方案二,B工作第125天末结束,E工作将推迟l5天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用(2分)。
方案三,租赁设备安装调试l0天,不超过E的总时差(或不影响工期),但增加费143 750元(350元/天×125天=43750元)。(2分)
三个方案综合比较,方案二合理(2分)。
评分标准:②→④→⑦,③→④箭线、节点编号正确(2分),
E1、E2名称、工作时间正确(2分)
关键线路之—①→③→④→⑦→⑧→⑨(或B→E2→H→K)(1分)
关键线路之二①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K)(1分)
(二)
1.(9分)
(1)工程进度款额:3.0×300=900万元(2分)
(2)预付款扣回额:
①本月以前已扣回预付款额为:
(1.5+1.5+2.5+2.5)×300×20%=480万元
②到本月预付款余额为:工程预付款总额为20×300×10%=600万元,本月需扣回600-480=120万元。
而本月进度款的20%为900×0.2=180万元,已超过需扣回的预付款。故本月实际应扣120万元的预付款。(3分)
(3)保留金扣留额:900×5%=45万元(2分)
(4)发包人当月应支付的工程款为:900-120-45=735万元(2分)
2.(6分)
(1)工程进度款额:
到第10个月末,累计实际完成工程量为24万m3,合同工程量的1.15倍为20×1.15=23万m3,超过合同工程量15%的部分1万m3。故本月工程进度款为:1×300×0.9=270万元(3分)
(2)预付款扣回额:0万元(1分)
(3)保留金扣留金额:270×5%=11.50万元(1分)
(4)发包人当月应支付的工程款额:270-13.5=256.50万元(1分)
3.(5分)
承包人应得的工程款总额为:23×300+1×300×0.9=7170万元(3分)
发包人应支付的工程款总额为:7170-7170×5%=6811.50万元(2分)
(三)
1.(4分)
(1)人员及浇筑设备、工具等荷载(2分)
(2)新浇混凝土的倒压力(2分)
2.(8分)
(1)单元工程量:应补填写“模板面积509.6m2”(2分)
(2)钢模应加标注,例如变成“√钢模”(2分)
(3)实测值应标注数量单位,其中:项次1~3应标注“mm”(1分);项次4应标注“m”(1分)
(4)结构物边线与设计边线对应的“设计值”应补填1.5m×24.0m。(2分)
3.(8分)
项次 允偏差项目 实测点数 合格点数 合格率(%)
(1) 模板平整度:相邻两板面高差 10 8 80 (1分)
(2) 局部不平(用2m直尺检查) 8 6 75 (1分)
(3) 板面缝隙 10 8 80 (1分)
(4) 结构物边线与设计边线 12 12 100 (1分)
检测结果:共检测40点(1分),其中合格34点(1分),合格率85.0%(2分)。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
