背景资料

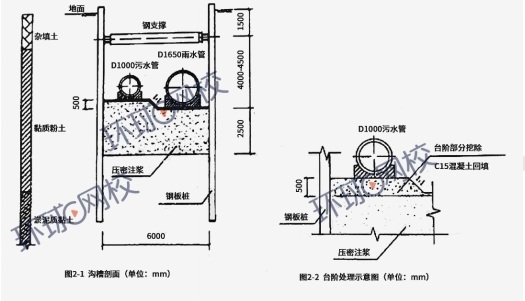

某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土,淤泥质黏土,地下水丰富。沟槽围护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽断面图见图2-1。
沟槽监测等级为三级,建设单位委托具有相应资质的第三方对“应测”项目开启施工监测,项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范围2m~6m) →浇筑垫层。
施工过程中发生如下事件:
事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,见图2-2,完工后,项目部就该部位施工增加的费用向建设单位提出索赔。
事件二:钢支撑下方土体采用机械直接开挖到槽底,行为不妥,要求整改。
【问题】
1.给出第三方施工监测的项目。
2.给出沟槽施工工艺流程中工序A、B的名称。
3.沟槽专项施工方案是否需要组织专家论证?说明理由。
4.事件一中项目部向建设单位提出的索赔是否成立?说明理由。
5.事件二中给出槽底土方开挖的正确做法。
【参考答案】
1.支护桩(墙)顶部水平位移;支护桩(墙)顶部竖向位移;支撑轴力;地表沉降;地下水位。
2.A-注浆加固;B-设置钢支撑。
3.需要。沟槽最大开挖深度为1.5+4.5=6m>5m,因此应组织专家论证。
4.不成立。挖除台阶回填混凝土的目的为方便土方开挖,属于施工单位自身原因,产生的工期与费用损失应由施工单位承担。
5.槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系


环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
