2018年一级建造师《市政工程》考前冲刺练习题(11)
背景材料某公司中标城市沿海主干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边人行道各3m;与道路中心线平行且向北,需新建DN800mm、雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。
合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图:
图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时间;
二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。
为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图。
3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.给出雨期路基施工的主要措施。
5.补充SMA改性沥青面层碾压施工技术要点。

























































参考答案:

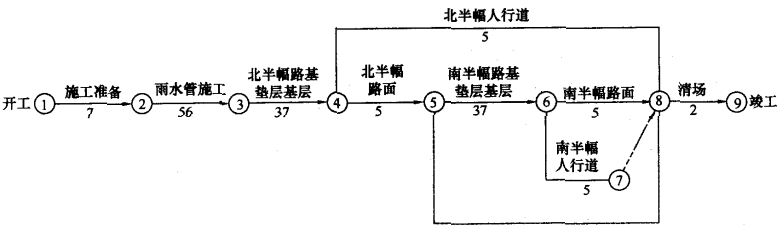

1.本工程总网络图计划中的关键线路:关键线路一;①→②→③→④→⑤→⑥→⑧→⑨
关键线路二;①→②→③→④→⑤→⑥→⑦→⑧→⑨

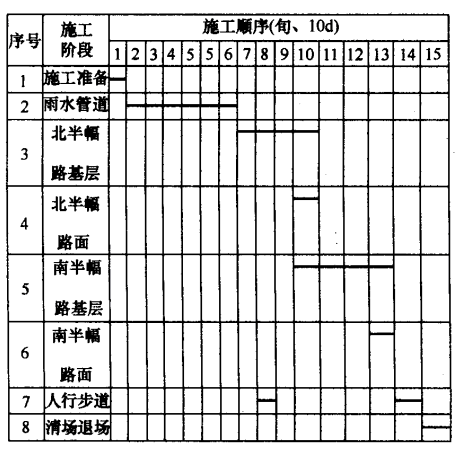

2.将本工程施工网络计划改为横道图形式,改后见下图。
3.可以采用流水作业方式压缩工期的分项工程有:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。
4.雨期路基施工的主要措施:(1)应坚持拌多少,铺多少,压多少、完成多少;(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
5.补充SMA改性沥青面层碾压施工技术要点:(1)振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。(2)防止过度碾压。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
