2015年一级建造师市政工程管理与实务测试卷一(4)_第2页
2.就事件一中的工期和经济损失,A公司可提出索赔吗?为什么?
3.指出事件二中项目部做法存在的问题,给出正确做法。
4.事件三中增加的工作量能否索赔?说明理由。
34、背景资料:
某公司中标城市次干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边隔离带外人行道各3m;与道路中心线平行且向北,需新建DN800雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。
合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温多雨季节。

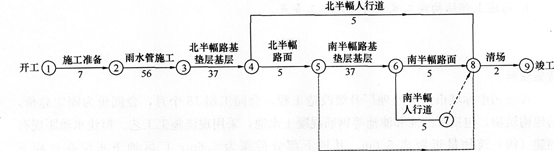

项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了总网络计划图如下所示:
图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时问;二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。
为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向处碾压,不得用轮胎压路机碾压。
问题:
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图形式。
3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.给出雨期路基施工的主要措施。
5.补充SMA改性沥青面层碾压施工技术要点。
35、背景资料:
某项目部承建一生活垃圾填埋场工程,设计规模为300000m3,场地位于城乡接合部。填埋场采用高密度聚乙烯(HDPE)膜加膨润土垫或GCL,复合防渗层结构,项目部以招标形式选择了高密度聚乙烯膜供应商及专业焊接队伍。工程施工过程中发生以下事件:
①原拟堆置的土方改成外运,增加了工程成本。为了做好索赔管理工作,经现场监理工程师签认,建立了正式、准确的索赔管理台账。
②临时便道占用城市绿地,项目部上报建设单位,建设单位同意。
③为满足高密度聚乙烯膜焊接进度要求,专业焊接队伍新购一台焊接机,经外观验收,立即进场作业。
④为给高密度聚乙烯膜提供场地,对GCL层施工质量采取抽样检验方式检验,被质量监督部门停工、限期整改。
⑤项目部编制的膨润土垫层施工流程为:验收场地基础→选择防渗层土源→施工现场按照相应的配比拌合土样→土样现场堆铺、压实→分层施工同步检验→工序检验达标完成。
问题:
1.简述填埋场的土方施工应如何控制成本?
2.索赔管理台账是否属于竣工资料?应移交给哪方归档?
3.补充②事件的正确处置程序。
4.给出③事件的正确处置方法。
5.事件④中,质量监督部门发出限期整改的原因是什么?
6.补充事件⑤膨润土泥质防渗层施工工序的缺失环节。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
