(一)
某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。

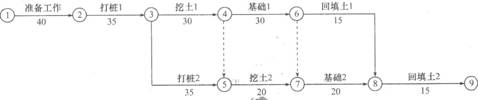

进度计划(单位:d)
施工过程中,发生了如下事件。
事件l:由于施工方法不当,打桩l工程施工质量较差,补桩用去20万元,且打桩l作业时间由原来的35d延长到45d。
事件2:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。
事件3:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
问题
1.计算网络计划总工期,并写出网络计划中的关键工作。
2.事件1、事件2发生后,施工单位可索赔的费用和工期各为多少?说明理由。
3.事件3中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
(二)
某城市热力管道工程,施工单位根据设计单位提供的平面控制网点和城市水准网点按照支线、支干线、主干线的次序进行了施工定线测量后,用皮尺丈量定位固定支架、补偿器、阀门等的位置。
在热力管道实施焊接前,根据焊接工艺试验结果编写了焊接工艺方案,并按该工艺方案实施焊接,在焊接过程中,焊接纵向焊缝的端部采用定位焊,焊接温度在一10℃以下焊接时,先进行预热后焊接,焊缝部位的焊渣在焊缝未完全冷却之前经敲打而除去。在焊接质量检验过程中,发现有不合格的焊接部位,经过三次返修后达到质量要求标准。
问题
1.施工单位在管线工程定线测量时有何不妥之处?并改正。
2.焊接工艺方案应包括哪些主要内容?
3.判断该施工单位在焊接过程中和焊接质量检验过程中存在哪些不妥之处?并改正
4.热力管道焊接质量的检验次序是怎样的?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
