您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 市政公用工程 >> 文章正文
2012年一级注册建造师市政工程预测试题3_第3页
三、案例分析题(共5题,( 一)、( 二)、( 三) 题各20 分,( 四)、( 五) 题各30 分)


31 某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对监理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经监理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序和施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。

【问题】
1.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。
2.对施工机械设备的质量控制应符合哪些规定?
【正确答案】:
请参照解析
试题解析:
1.施工阶段的质量控制措施的妥当与否的判断:
(1)不妥。
正确做法:单位工程、分部工程和分项工程开工前,项目技术负责人应对承担施工的负责人或分包方全体人员进行书面技术交底。
(2)不妥。
正确做法:在施工过程中,项目技术负责人对发包人或监理工程师提出的有关施工方案、技术措施及设计变更要求,应在执行前向执行人员进行书面交底。
(3)不妥。
正确做法:项目开工前编制的测量控制方案经项目技术负责人批准后方可实施。
(4)不妥。
正确做法:监理工程师应对承包方自行采购的物资进行验证。
(5)不妥。
正确做法:对发包方提供的材料、半成品、构配件、工程设备和检验设备等,必须按规定进行检验和验收。
(6)不妥。
正确做法:工序施工的情况应由施工管理人员记录。
(7)不妥。
正确做法:对项目质量计划中规定的特殊过程应设置工序质量控制点进行控制。
2.对施工机械设备的质量控制的规定有:
(1)应按设备进场计划进行施工设备的调配。
(2)现场的施工机械应满足施工需要。
(3)应对机械设备操作人员的资格进行确认,无证或资格不符合者,严禁上岗。

32 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m。项目部应业主要求,将原计划安排在Z009年4月初施工的沥青混凝土面层,提前到2008年11月上、中旬,抢铺出一条快车道,以缓解城市交通。

【问题】
1.为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?
2.在临近冬季施工的低温情况下,沥青面层采用的“三快一及时”方针是什么?碾压温度和碾压终了温度各控制在多少度(℃)?
3.沥青混凝土按矿料最大粒径可分为哪四种?
4.沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?
【正确答案】:
请参照解析
试题解析:
1.为保证本次沥青面层的施工质量,对城市主干路应采用两台以上摊铺机(本工程可备两台)成梯队作业,联合摊铺全幅一气呵成,相邻两幅之间重叠5~10cm,前后两机相距10~30m。摊铺机应具有自动调平、调厚,初步振实、熨平及调整摊铺宽度的装置。
2.在临近冬季施工的低温情况下,沥青面层采用的“三快一及时”是:“陕卸、快铺、快平”和“及时碾压成型”。碾压温度为120~150℃,碾压终了温度控制在65~80℃。
3.矿料最大粒径主要有:粗粒式、中粒式、细粒式、砂粒式四种。
4.沥青混凝土配合比设计中采用的马歇尔试验技术指标有:稳定度、流值、空隙率、沥青饱和度和残留稳定度五项。

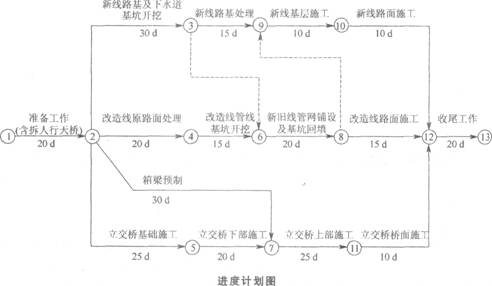

33 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于一4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为一5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划如下图所示),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

施工中,发生了如下导致施工暂停的事件。
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标志的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度施工进度报告,报告中综合描述了进度执行情况。

【问题】
1.根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?
2.背景中关于施工平面布置图的使用是否正确?说明理由。
3.计算工程总工期,并指出关键线路(指出节点顺序即可)。
4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5.补充项目部向企业提供月度施工进度报告的内容。
【正确答案】:
请参照解析
试题解析:
1.基坑支护及降水工程、起重吊装工程、拆除工程、预应力张拉施工。
2.错误之处:总平面布置图保持不变。由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平面布置图应是动态的。
3.工程总工期为120d。 关键线路为:①→②→⑤→⑦→→⑥→⑩。
4.事件1将使工期拖延4d。事件2将使工期再延长2d。如果承包人提出工期索赔,只能获得由于事件1导致的工期拖延补偿,即延期4d。因为原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。
5.月度施工进度报告的内容还包括:实际施工进度图,工程变更、价格调整、索赔及工程款收支情况,进度偏差的状况和导致偏差的原因分析,解决问题的措施,计划调整意见和建议。

34 某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下:
(1)选用初凝时间3h以下的P32.5号水泥。
(2)水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。
(3)施工最低气温为一5℃。
(4)基层保湿养生不宜小于3d。
(5)基层的压实厚度最多不超过30Cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。
【问题】
1.水泥稳定土路基层宜在哪个季节施工?
2.水泥稳定土路基层施工中的技术指标有哪些不妥之处,并改正。
3.当该道路面层使用水泥混凝土面层时,该项目经理部应采用哪些应对冬期施工的措施?
【正确答案】:
请参照解析
试题解析:
1.水泥稳定土路基层施工宜在春末和气温较高季节施工。
2.水泥稳定土路基层施工中的技术指标的不妥之处如下述。
(1)不妥之处:选用初凝时间3h以下的P32.5号水泥。
正确做法:应选用初凝时闽3h以上和终凝时间在6h以上的P22.5或P32.5号水泥。
(2)不妥之处:水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。
正确做法:水泥稳定土中粒土、粗粒土做基层时,水泥剂量不宜超过6%。
(3)不妥之处:施工最低气温为一5℃。
正确做法:施工最低气温应为5℃。
(4)不妥之处:基层保湿养生不宜少于3d。
正确做法:基层保湿养生不宜少于7d。
(5)不妥之处:基层的压实厚度最多不超过30Cm。
正确做法:基层的压实厚度最多不超过20Cm。
3.当水泥混凝土面层在室外日平均气温连续5d低于5℃时,进入冬期施工。应做到:采用P32.5号硅酸盐水泥,水灰比不应大于0.45;搅拌站应搭设工棚或其他挡风设备;混凝土拌和物的浇筑温度不应低于5℃,当气温低于0℃或浇筑温度低于5℃时,应将水加热后搅拌;混凝土板浇筑前,基层应无冰冻、不积冰雪,拌和物中不得使用带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长;采取紧密工序、快速施工、覆盖保温等措施;冬季养护时间不少于28d;混凝土板的弯拉强度低于1.0MPa或抗压强度低于5.0MPa时,不得遭受冰冻。

35 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作是:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。

【问题】
1.对道路工程进行前期水文、地质调查的作用是什么?
2.对道路沿线施工影响范围内的环境调查包括哪些内容?
3.对道路沿线境域进行的资源调查包括哪些内容?
4.项目经理部在施工前的组织准备包括哪些内容?
5.项目经理部在施工前的技术准备包括哪些内容?
6.项目经理部在施工前的现场准备包括哪些内容?
7.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格的控制应符合哪些规定?
【正确答案】:
请参照解析
试题解析:
1.对道路工程进行前期水文、地质调查的作用是为正确选定路线线位、合理进行路线设计、合理设计小桥涵与构筑物、合理编制施工方案和施工组织设计提供依据。
2.对道路沿线施工影响范围内进行环境调查应包括地形、地貌、地上地下构造物与建筑物、社会状况、人文状况、现有交通状况、洪汛及防洪防汛状况、文物保护、环境治理状况等。
3.对道路沿线境域进行资源调查应包括社会经济状况、地方材料资源分布和生产能力及价格、外运材料物资能力及价格、运输条件、人力资源、土地资源、水、电、通信、居住等状况。
4.项目经理部在施工前的组织准备包括组建施工组织机构和建立生产劳动组织。
5.项目经理部在施工前的技术准备包括熟悉设计文件、编制施工组织设计、进行技术交底和测量放样。
6.项目经理部在施工前的现场准备包括拆迁工作、临时设施施工交通和环境保护、文明施工。
7.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格的控制应符合的规定是:
(1)应按企业的不合格控制程序,控制不合格物资进入项目施工现场,严禁不合格工序未经处置而转入下道工序。
(2)对验证中发现的不合格产品和过程,应按规定进行鉴别、标志、记录、评价、隔离和处置。
(3)应进行不合格评审。
(4)不合格处置应根据不合格严重程度,按返工、返修或让步接收、降级使用,拒收或报废四种情况进行处理。构成等级质量事故的不合格,应按国家法律、行政法规进行处置。
(5)对返修或返工后的产品,应按规定重新进行检验和试验,并应保存记录。
(6)进行不合格让步接收时,项目经理部应向发包人提出书面让步接收申请,记录不合格程度和返修的情况,双方签字确认让步接收协议和接收标准。
(7)对影响建筑主体结构安全和使用功能的不合格控制,应邀请发包人代表或监理工程师、设计人,共同确定处理方案,报工程建设所在地建设主管部门批准。
(8)检验人员必须按规定保存不合格控制的记录。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
