【案例分析题一】
【背景资料】
某水库枢纽工程由大坝、溢洪道、电站等组成。大坝为均质土坝,最大坝高35m,土方填筑设计工程量为200万m³,设计压实度为97%。工程施工中发生了如下事件:

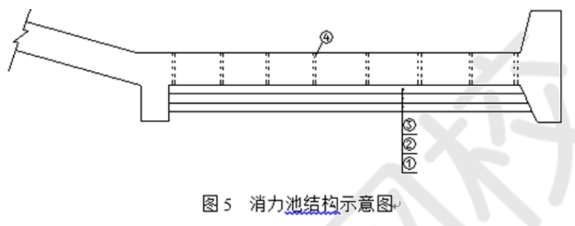

事件一:溢洪道消力池结构如图5所示,反滤层由小石(5~20mm)、中粗砂和中石(20~40mm)构成。施工单位依据有关规定,制订了反滤层施工方案和质量检查要点。
事件二:承包人提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。为确保升降设备安全平稳运行,升降机必须配备灵敏、可靠的安全装置。
事件三:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌合物可能出现不合格料的情况。
事件四:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。
事件五:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24个单元工程,质量全部合格,18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程取混凝土试件26组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。
【问题】
1.根据事件一,指出消力池结构示意图中①、②、③、④代表的填筑材料(或构造)名称;说明反滤层施工质量检查的要点。
2.根据事件二指出并改正爆破作业安全措施中的不妥之处。
3.分析混凝土运输过程中,因故停歇过久,混凝土拌合物可能出现不合格料的情况有哪几种?
4.指出事件四中关于重要隐蔽单元工程质量评定工作的组织要求。
5.根据事件五,评定该分部工程质量等级,并简要说明理由。
【参考答案】
1.(1)①为中粗砂,②为小石,③为中石,④为排水孔(或冒水孔)。
(2)反滤层施工质量检查要点为:对于反滤层铺填的厚度、是否混有杂物、填料的质量及颗粒级配等应全面检查。
2.不妥之处一:在引爆时,无关人员一律退到安全地点隐蔽。
改正:在装药、连线开始前,无关人员一律退到安全地点隐蔽。
不妥之处二:爆破后,首先须经安全员进行检查。
改正:爆破后,首先须经爆破人员进行检查。
3.混凝土运输过程中,因故停歇过久,混凝土拌合物下列情况之一者,应按不合格料处理。
(1)混凝土产生初凝。
(2)混凝土塑性降低较多,已无法振捣。
(3)混凝土被雨水淋湿严重或混凝土失水过多。
(4)混凝土中含有冻块或遭受冰冻,严重影响混凝土质量。
4.重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已有时)等单位,组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
[1] [2]
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系


环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
