【背景资料】
某安装公司承包了某医院住院大楼的机电安装工程,包括给水排水、电气、通风空调、智能化等工程。采用工程量清单计价,固定单价合同,签约合同价5000万元,其中含暂列金额300万元。合同于6月16日签订,合同约定:工程的设备、材料由业主指定品牌,安装公司组织采购,预付款10%,建设单位在收到预付款支付申请后按规定时间支付,计划开工日期7月1日。
安装公司在合同签订当天向业主提交了预付款支付申请,业主一直未提出异议。项目部如约开工,但直到7月7日业主仍未支付预付款,其间安装公司曾多次催告建设单位。由于资金未及时到位,造成材料不能及时到场,影响了工程施工。7月8日项目部被迫停工,建设单位于7月10日向安装公司支付预付款。安装公司于7月11日重新组织施工。停工期间,安装公司50人窝工,一批机械设备停置,人工工资150元/工日,设备租赁费用2000元/天。
施工期间,安装公司就进场后的停工向建设单位提出了费用和工期索赔。消防排烟风管采用镀锌钢板法兰连接(图),监理工程师检查时提出质量整改意见。由于前期施工耽误了工期,在门诊楼竣工后还没来得及验收。应建设单位要求安装公司将门诊楼提前移交投入使用。安装公司向建设单位提交了竣工结算文件,建设单位以大楼没有验收且局部存在质量问题为由,拒绝办理竣工结算。

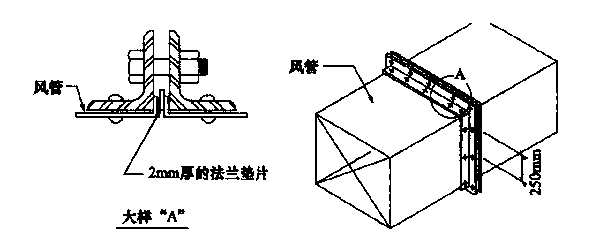

排烟风管法兰连接示意图
【问题】
1.安装公司没有收到工程预付款是否可以停工?请说明理由。
2.订立合同后业主应支付的工程预付款应该是多少?
3.若只考虑直接损失,不考虑利润,安装公司应提出的费用和工期索赔分别是多少?
4.图中的消防排烟风管法兰连接的施工存在哪些质量问题?请说明理由。
5.建设单位拒绝办理竣工结算是否合理?说明理由。
【参考答案】
1.安装公司停工是合理的。
理由:按照《建设工程施工合同(示范文本)》GF--2017-0201,预付款的支付按专用合同条款约定执行,但至迟应在开工日期7天前支付。发包人逾期支付预付款超过7天的,承包人有权向发包人发出要求预付的催告通知,发包人收到通知后7天内仍未支付的,承包人有权暂停施工。
安装公司在合同签订当天(6月16日)向建设单位提交了预付款支付申请,建设单位一直未提出异议,但虽经安装公司多次催告,业主直到7月7日都没有支付,已达21天。从7月8日起安装公司可以暂停施工。建设单位应承担由此增加的费用和延误的工期,并向安装公司支付合理利润。
2.本案例合同约定预付款比例为10%。作为包工包料的工程,预付款额度应该是扣除暂列金额后合同价的10%。
即:(5000-500)×10%=470万元。
3.安装公司停工时间为7月8-10日,工期索赔共3天;
只考虑直接损失,不考虑利润,费用索赔=(150×50+2000)×3=2.85万元
4.图中排烟风管法兰连接施工存在的质量问题有:
(1)排烟风管法兰垫片厚度为2mm,厚度过薄。
(2)法兰连接的螺栓间距为250mm,间距过大,不符合规范要求。
理由:按《通风与空调工程施工质量验收规范》GB 50243—2016的规定,排烟风管法兰连接的垫片厚度不应小于3mm;且排烟风管属于中压系统,中压系统矩形风管法兰螺栓的间距应小于等于150mm。
[1] [2]
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):
扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系


环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
