背景资料
A公司以PC方式总承包一大型化工项目,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试,将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件:
事件一:在安装压缩机时,发现设备积累误差较大可能影响整体安装精度,项目部采取相应措施,对误差进行了修正;项目部在考虑多种影响因素综合考虑,最终确定了汽轮机与发电机的安装补偿措施、相邻辊道轴线与中心线垂直度偏差方向。
事件二:由于该工程管道预制工程量大的特点,项目部报经公司批准后,尝试使用管道工厂化预制技术,收到非常良好的经济效益,大幅节省了工期。
事件三:项目部采用ABC分类法,对入场的材料进行分类管理,取得了良好的效果。事件四:室外管廊钢结构油漆出现大面积返锈现象,项目部采用因果分析图的方法对质量
问题进行了仔细的分析,最终制定对策表。
项目部重视成本控制,定期进行成本分析,严格成本控制,最终超额完成了项目成本目标,得到了公司的嘉奖。
问题:
1.事件一中对压缩机的累积误差应采取何种方法进行修正?对于事件一中的情况应如何进行补偿?
2.管道的工厂化预制的主要内容有哪些?
3.应如何进行材料管理的ABC分类法?
4.试采用因果分析图法对油漆表面返修的问题进行分析。
5.施工成本控制的基本原则都有哪些?
【参考答案】
1.【答案】对压缩机的累积误差应采取修配法进行修正;汽轮机与发电机的安装应控制温度变化引起的补偿:调整汽轮机与发电机轴心径向位移时,汽轮机应低于发电机的一端;相邻辊道轴线与中心线垂直度偏差应相反。
2.【答案】管道的工厂化预制的主要内容有:
(1)确定预制内容,深化设计图纸;
(2)确定预制工艺;
(3)规划预制场地;
(4)实施预制及质量检查;
(5)防护和包装。
3.【答案】ABC分类的管理方法:
(1)计算项目各种材料所占用的资金总量。
(2)根据各种材料的资金占用的多少,从大到小按顺序排列,并计算各种材料占用资金占总材料费用的百分比。
(3)计算各种材料占用资金的累计金额及其占总金额的百分比,即计算金额累计百分比。
(4)计算各种材料的累计数及其累计百分比。
(5)按ABC三类材料的分类标准,进行ABC分类。

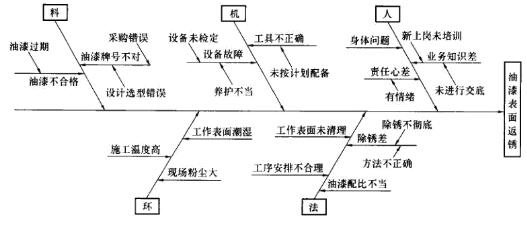

4.【答案】采用因果分析图法对油漆表面返修的分析如下图:
5.【答案】施工成本控制的基本原则有:(1)全面控制原则;(2)动态控制原则;(3)目标管理原则;(4)责、权、利相结合原则;(5)节约原则;(6)开源与节流相结合原则。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
