正确做法:专项施工方案经施工单位技术负责人、总监理工程师签字后才可进行吊装作业。
4.事件3中建设单位的不妥之处和正确做法。
不妥之处:要求总监理工程师收回吊装作业暂停令。
正确做法:不应该要求收回暂停令。
事件3中总监理工程师的不妥之处和正确做法。
不妥之处:没有及时将吊装作业情况报告建设单位。
正确做法:总监理工程师在发出暂停施工指令时应及时报告建设单位。
5.事件4中,监理单位要求建设单位增加监理费是合理的。
理由:监理单位是受建设单位的委托,对施工单位进行监督管理。监理单位与建设单位有合同关系,而与施工单位并没有合同关系,由于建设单位与施工单位存在合同关系,对监理单位而言,因施工单位的原因造成监理服务期延长的责任应由建设单位承担。
35【背景资料】
某安装公司分包一商务楼(一至五层为商场,六至三十层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前1d,奖励5万元人民币,延迟1d,罚款5万元人民币。

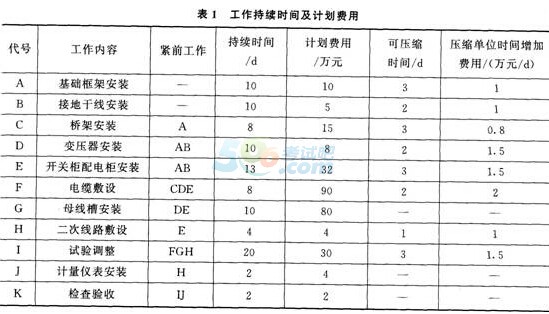

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见表1)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5d。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元。项目部又赶工3d,变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档.

【问题】
1.项目部在哪几项工作上赶工了?分别列出其赶工天数和增加的费用。
2.原计划施工费用是多少?赶工后实际施工费用是多少?
3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?
4.变配电工程先按哪种工程划分类别进行竣工验收?竣工资料应在何时归档?
参考解析:
1.项目部在A、B、E、I工作上赶工了。
A、B工作赶工天数均为2d。增加的费用:2×1+2×1=4万元
E工作赶工天数为3d。增加的费用:3×1.5=4.5万元。
1工作赶工天数为3d。增加的费用:3×1.5=4.5万元。
2.原计划施工费用:10+5+15+8+32+90+80+4+30+4+2=280万元。
总的赶工费用:4+4.5+4.5=13万元。
变压器干燥增加费用:3万元。
提前5d竣工奖励:5×5=25万元。
赶工后实际施工费用:280+13+3-25=271万元。
3.变压器线圈可采用电加热方法干燥。如油箱铁损法、铜损法、热油法、热风法和红外线法。
干燥后必须用摇表检查绝缘状况,合格后才能做耐压试验。
4.变配电工程先按建筑电气单位工程划分类别竣工验收。
竣工资料应在施工项目竣工后归档。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
