2015年一级建造师《机电工程》模拟试题四(4)_第2页
项目部调整了作业进度计划,按法定程序报请返修。同时调配了资源,加强焊接力量。其中将一名已转为调度岗位3个月并符合施焊要求的焊工甲调配至组焊岗位。经过努力,终于按时完成了干燥器的现场组焊任务。
问题
1.干燥器现场组焊作业进度计划编制前应对现场的哪些状况做充分了解?
2.用低倍放大镜可以检查焊缝表面的哪些质量缺陷?
3.列出该质量事故的处理程序。
4.说明焊工甲可以直接上岗施焊的理由。除焊工外,组焊工作还有哪些工种需要持证上岗?
34、某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根,毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件1:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件2:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检测。
事件3:基坑施工过程中,因为工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪声较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪声不得超过国家标准《建筑施工场界环境噪声排放标准》的规定。
问题
1.事件1中存在哪些不妥?并分别说明理由。
2.事件2中,工程支护结构和周围环境监测分别包含哪些内容?最少需多少根桩做静载荷试验?
3.根据《建筑施工场界环境噪声排放标准》的规定,挖掘机、桩机昼间和夜间施工噪声限值分别是多少?
4.根据文明施工的要求,在居民密集区进行强噪声施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需要做好哪些工作?
35、某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。

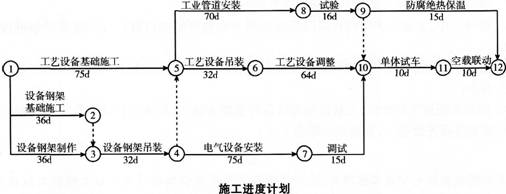

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。
上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图样,致使设备钢架制作工作停工10d(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3d,增加赶工费10000元。
(2)塔机闲置1od损失费,1600(含运行费300元/d)×10=16000(元)。
(3)设备钢架制作工作停工10d造成其他有关机械闲置、人员窝工等综合损失费15000元。
问题
1.用节点代号写出施工计划的关键线路,该计划的总工期是多少天?
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
