您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2015年一级注册建造师考试机电工程预习60_第2页
  • 2、(0分)

    背景材料:
    某安装公司通过招标承接到某装置外系统工程(不包括设备、电仪等工程)的施工合同,合同工期200天,开工前安装公司向承包商提交了施工方案和施工网络计划。
    施工方案:按专业施工顺序组织施工。
    劳动组织:专业施工队。
    物资供应:材料供货满足施工要求,脚手架随用随调。
    (1)当工程进行了1个月时,将实际进度与网络计划进行比较发现,钢管架预制拖后5天。
    (2)当工程进行了5个月时,又将实际进度与网络计划进行比较发现,工艺管线安装拖后20天。

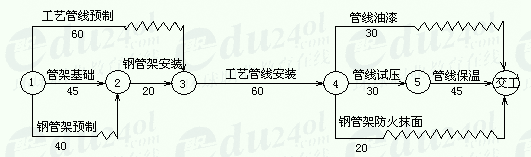

    双代号网络图如下:

    问题:
    (1)实际进度与计划进度如何进行比较?
    (2)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法进行调整?
    (3)第一次检查后如何调整,请画出调整后的双代号网络图?
    (4)第二次检查后如何调整,请画出调整后的双代号网络图?

    解析:(1)实际进度与计划进度如何进行比较?
    实际进度与计划进度比较步骤:
    1)用开工前提交的施工网络计划作基础建立目标计划;
    2)定期在现行计划中录入实际进度并与目标计划进行比较;
    3)调整现行计划中出现的偏差,保证合同工期。

    (2)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法进行调整?
    可采用如下两种方法进行调整。
    1)缩短关键线路上的工序作业时间(通过增加作业人员,延长工作时间,采用新工艺等)达到缩短工期的目的。
    2)增加作业、调整工序作业之间逻辑关系,达到缩短工期的目的。

    (3)第一次检查后如何调整,请画出调整后的双代号网络图?
    由于在本案例中,预制钢管架工序有5天的自由时差,即使拖后5天也不会影响整个工程进度,所以不需要再调整。
    调整后的双代号网络图如原网络计划图。

    (4)第二次检查后如何调整,请画出调整后的双代号网络图?

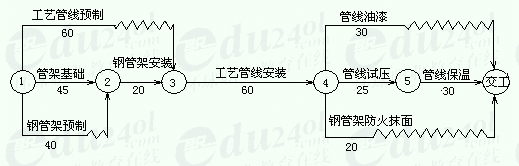

    可以采用的方法是缩短关键线路上的工序作业时间,如将工艺管线安装、工艺管线试压、管线保温的工序工期缩短,将管线试压工期由30天变为25天,再将保温工期由45天变为30天,总工期200天不变。调整后的双代号网络计划图如下。

    也可以采用的方法是增加作业、调整工序作业时间。调整步骤如下:
    1)将管线试压拆成2道工序,增加管线试压1,连接管线安装与管线试压1,管线试压1与管线试压之间的2条逻辑关系线。重新分配管线作业时间:管线试压1(10天),管线试压(20天);
    2)将管线保温拆成2道工序,增加管线保温1,连接管线试压1与管线保温1,管线保温1与管线保温之间的2条逻辑关系线。重新分配管线作业时间:管线保温1(15天),管线保温(20天);

    3)总工期200天不变。调整后的双代号网络计划图如下。

    (1)实际进度与计划进度如何进行比较?
    实际进度与计划进度比较步骤:
    1)用开工前提交的施工网络计划作基础建立目标计划;
    2)定期在现行计划中录入实际进度并与目标计划进行比较;
    3)调整现行计划中出现的偏差,保证合同工期。

    (2)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法进行调整?
    可采用如下两种方法进行调整。
    1)缩短关键线路上的工序作业时间(通过增加作业人员,延长工作时间,采用新工艺等)达到缩短工期的目的。
    2)增加作业、调整工序作业之间逻辑关系,达到缩短工期的目的。

    (3)第一次检查后如何调整,请画出调整后的双代号网络图?
    由于在本案例中,预制钢管架工序有5天的自由时差,即使拖后5天也不会影响整个工程进度,所以不需要再调整。
    调整后的双代号网络图如原网络计划图。

    (4)第二次检查后如何调整,请画出调整后的双代号网络图?
    可以采用的方法是缩短关键线路上的工序作业时间,如将工艺管线安装、工艺管线试压、管线保温的工序工期缩短,将管线试压工期由30天变为25天,再将保温工期由45天变为30天,总工期200天不变。调整后的双代号网络计划图如下。

    也可以采用的方法是增加作业、调整工序作业时间。调整步骤如下:
    1)将管线试压拆成2道工序,增加管线试压1,连接管线安装与管线试压1,管线试压1与管线试压之间的2条逻辑关系线。重新分配管线作业时间:管线试压1(10天),管线试压(20天);
    2)将管线保温拆成2道工序,增加管线保温1,连接管线试压1与管线保温1,管线保温1与管线保温之间的2条逻辑关系线。重新分配管线作业时间:管线保温1(15天),管线保温(20天);
    3)总工期200天不变。调整后的双代号网络计划图如下。
  • [1] [2] [3]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
