您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2015年一级注册建造师《机电工程》预习题52
2015年一级注册建造师《机电工程》预习题52
  • 1、(0分) 分项工程质量验收记录应由(    )单位填写。
    A.建设
    B.监理
    C.施工
    D.设计
    • 正确答案:C
    • 解析:C
  • 2、(0分) 乙炔管道的地F敷设应采用直接埋地方式,埋地深度应根据(    )决定。
    A.管道直径
    B.地面荷载
    C.所在地安全级别
    D.输送的压力
    •  正确答案:B
    • 解析:B
  • 3、(0分) 背景资料:

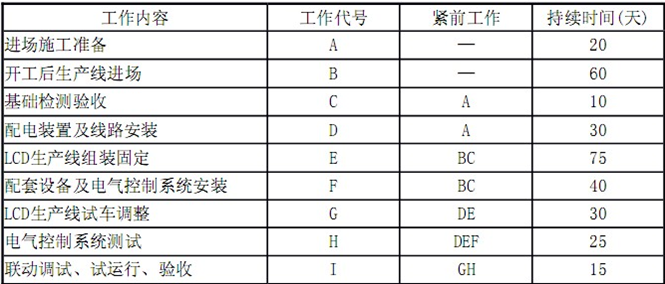

          南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。
                     LCD生产线安装网络计划工作逻辑关系及持续时间表
          A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
        LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。

    问题:
    1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。
        2.分析影响工期的关键工作是哪几个?总工期需多少天?
        3.基础检验工作增加到30天,是否影响总工期?说明理由。
        4.LCD生产线设备晚到7天,是否影响总工期?说明理由。
        5.如按合同工期完成,A施工单位如何进行工期调整?

    解析:1.(本小题4分)

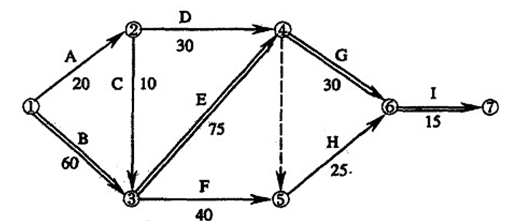

    LCD生产线安装进度双代号网络计划(图)(4分)
    • 2.(本小题5分)
      影响工期的关键工作是:生产线进场(1分),生产线组装固定(1分),生产线试车调整(1分),联动调试、试运行、验收(1分),总工期为180天(1分)。
      3.(本小题3分)
      基础检验工作增加到30天,不会影响总工期(1分),因为基础检验在非关键线路上(1分),出现的偏差小于总时差30天(1分)。
      4.(本小题3分)
      LCD生产线设备晚到7天,要影响总工期(2分),因为该工作在关键线路上(1分)。
      5.(本小题5分)
      A施工单位采用适当措施压缩关键工作的持续时间(1分),改变施工方案(1分)和调整施工程序(1分),在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天(2分),使工期按合同约定完成。
      1.(本小题4分)
      LCD生产线安装进度双代号网络计划(图)(4分)
      2.(本小题5分)
      影响工期的关键工作是:生产线进场(1分),生产线组装固定(1分),生产线试车调整(1分),联动调试、试运行、验收(1分),总工期为180天(1分)。
      3.(本小题3分)
      基础检验工作增加到30天,不会影响总工期(1分),因为基础检验在非关键线路上(1分),出现的偏差小于总时差30天(1分)。
      4.(本小题3分)
      LCD生产线设备晚到7天,要影响总工期(2分),因为该工作在关键线路上(1分)。
      5.(本小题5分)
      A施工单位采用适当措施压缩关键工作的持续时间(1分),改变施工方案(1分)和调整施工程序(1分),在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天(2分),使工期按合同约定完成。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
