背景资料:

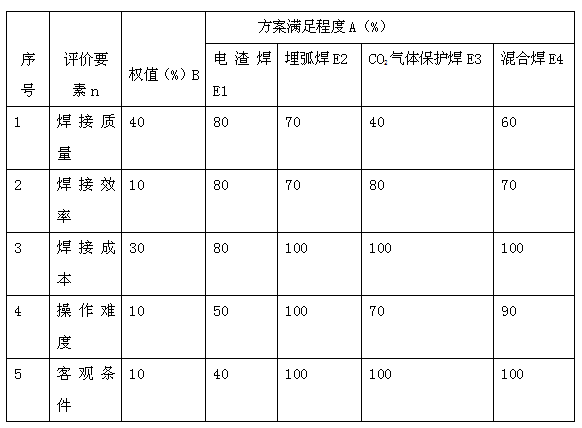

某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、CO2气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。
问题:
(1)运用综合评价方法,选定最优的焊接方案。
(2)在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。
(3)该工程项目施工前,应由哪个单位向哪个部门申报方能施工?
(4)该工程施工记录包括哪些内容?
- 解析:(1)综合评价公式:EJ =∑(AI×BI)
电渣焊E1=0.4×0.8+0.1×0.8+0.3×0.8+0.1×0.5+0.1×0.4=0.73
埋弧焊E2=0.4×0.7+0.1×0.7+0.3×1+0.1×1+0.1×1=0.85
CO2气体保护焊E3=0.4×0.4+0.1×0.8+0.3×l+0.1×0.7+0.1×1=0.71
混合焊E4=0.4×0.6+0.1×0.7+0.3×l+0.1×0.9+0.l×1=0.80
埋弧焊E2=0.85,最大;故最优方案为埋弧焊。
(2)安装公司向建设单位提出索赔是合理的。
因为钢管是由建设单位提供,不能满足设计焊接要求,安装公司停工7天,造成了经济损失,费用应由建设单位赔偿。
(3)该工程项目是锅炉安装属特种设备安装,安装公司在施工前,向当地(直辖市或者设区的市级)特种设备安全监督管理部门书面告知后方可施工。
(4)该工程施工记录包括:工程物资进场检查记录、隐蔽工程检查记录、质量检查记录、压力试验记录。
(1)综合评价公式:EJ =∑(AI×BI)
电渣焊E1=0.4×0.8+0.1×0.8+0.3×0.8+0.1×0.5+0.1×0.4=0.73
埋弧焊E2=0.4×0.7+0.1×0.7+0.3×1+0.1×1+0.1×1=0.85
CO2气体保护焊E3=0.4×0.4+0.1×0.8+0.3×l+0.1×0.7+0.1×1=0.71
混合焊E4=0.4×0.6+0.1×0.7+0.3×l+0.1×0.9+0.l×1=0.80
埋弧焊E2=0.85,最大;故最优方案为埋弧焊。
(2)安装公司向建设单位提出索赔是合理的。
因为钢管是由建设单位提供,不能满足设计焊接要求,安装公司停工7天,造成了经济损失,费用应由建设单位赔偿。
(3)该工程项目是锅炉安装属特种设备安装,安装公司在施工前,向当地(直辖市或者设区的市级)特种设备安全监督管理部门书面告知后方可施工。
(4)该工程施工记录包括:工程物资进场检查记录、隐蔽工程检查记录、质量检查记录、压力试验记录。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
