三、案例题(共5道题,共120分,请根据背景材料,按要求作答)
第31题 经过合法的招投标某机场基建指挥部与某施工单位签订了工程承包合同,工程未进行投保。在工程施工过程中遭受到了50年不遇的暴风雨袭击,造成已安装在航站楼地下一层的配电柜被淹。该施工单位及时向监理工程师提出索赔要求,并附有关的索赔资料和证据,索赔报告的主要内容如下:
(1)遭遇暴风雨袭击是非施工单位造成的损失,故应由业主承担赔偿责任。
(2)部分电气柜因被水浸泡而损坏,需更换,造成367万元人民币的经济损失,应由业主承担。
(3)施工单位暂时搁置在地下的钢架及电机被水浸泡,需要修复,造成损失38万元;由于现场排水抢险,工程停工10天,造成工人窝工费3.2万元,均应由业主支付。
(4)因暴风雨抢险造成停工10天,要求工期顺延10天。
问题
(1)监理工程师接到索赔通知书后,应进行哪些工作?
(2)对施工单位提出的要求应如何处理?
(1)遭遇暴风雨袭击是非施工单位造成的损失,故应由业主承担赔偿责任。
(2)部分电气柜因被水浸泡而损坏,需更换,造成367万元人民币的经济损失,应由业主承担。
(3)施工单位暂时搁置在地下的钢架及电机被水浸泡,需要修复,造成损失38万元;由于现场排水抢险,工程停工10天,造成工人窝工费3.2万元,均应由业主支付。
(4)因暴风雨抢险造成停工10天,要求工期顺延10天。
问题
(1)监理工程师接到索赔通知书后,应进行哪些工作?
(2)对施工单位提出的要求应如何处理?
- 【正确答案】:
- 请参照解析
试题解析:
(1)监理工程师接到索赔通知书后,应进行以下工作:
先进行调查取证,审查索赔成立条件,以确定索赔是否成立;分清责任,认可合理索赔;与该施工单位协商,统一意见;签发索赔报告、处理意见,报业主核准。
(2)依据施工单位的索赔报告顺序。
1)经济损失应由业主与施工单位分别承担,工期延误应予签准顺延;
2)这367万元应由业主承担;
3)索赔不予认可,应由施工单位承担;
4)认可顺延合同工期10天。
先进行调查取证,审查索赔成立条件,以确定索赔是否成立;分清责任,认可合理索赔;与该施工单位协商,统一意见;签发索赔报告、处理意见,报业主核准。
(2)依据施工单位的索赔报告顺序。
1)经济损失应由业主与施工单位分别承担,工期延误应予签准顺延;
2)这367万元应由业主承担;
3)索赔不予认可,应由施工单位承担;
4)认可顺延合同工期10天。
第32题 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
问题
(1)建设单位选择投标单位的方式是否符合招投标法的规定,为什么?
(2)在建设单位编制的招标文件的评价标准中,关于获奖加分的做法是否合适,为什么?
(3)建设单位是否应接受投标单位在截止时间后送交的投标书,为什么?
(4)在本工程招标活动中有如下环节:接受投标书、编制投标文件、组织投标单位踏勘现场并对招标文件答疑、发售招标文件、对招标单位进行资格审查、评标、开标等,请按招标程序将以上环节正确排序。
问题
(1)建设单位选择投标单位的方式是否符合招投标法的规定,为什么?
(2)在建设单位编制的招标文件的评价标准中,关于获奖加分的做法是否合适,为什么?
(3)建设单位是否应接受投标单位在截止时间后送交的投标书,为什么?
(4)在本工程招标活动中有如下环节:接受投标书、编制投标文件、组织投标单位踏勘现场并对招标文件答疑、发售招标文件、对招标单位进行资格审查、评标、开标等,请按招标程序将以上环节正确排序。
- 【正确答案】:
- 请参照解析
试题解析:
(1)不符合规定。根据招标投标的公开原则,依法必须进行招标的项目信息要公开,必须通过国家指定的报刊、信息网络或其他公共媒介发布招标公告。
(2)不合适。根据招标投标活动的公平原则,应要求招标单位同等地对待每一个投标竞争者,不得对不同的投标竞争者采取不同标准或明显有地方保护倾向的方式。
(3)不应接受。根据招标投标活动的公正原则,在评标时,评标标准应当明确、严格,对所有在投标截止日期以后送交的投标书都应拒收。
(4)正确的排序为:①编制招标文件,②对投标单位进行资格审查,③发售招标文件,④组织投标单位踏勘现场并对招标文件答疑,⑤接受投标书,⑥开标,⑦评标等。
(2)不合适。根据招标投标活动的公平原则,应要求招标单位同等地对待每一个投标竞争者,不得对不同的投标竞争者采取不同标准或明显有地方保护倾向的方式。
(3)不应接受。根据招标投标活动的公正原则,在评标时,评标标准应当明确、严格,对所有在投标截止日期以后送交的投标书都应拒收。
(4)正确的排序为:①编制招标文件,②对投标单位进行资格审查,③发售招标文件,④组织投标单位踏勘现场并对招标文件答疑,⑤接受投标书,⑥开标,⑦评标等。

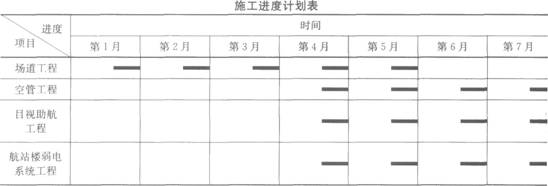

第33题 某机场施工进度计划见下表。
注:各月各项目施工计划完成量相等。
2.每月按30d计。
3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。

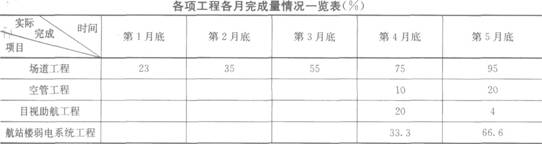

截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。
问题
(1)定性分析各项工程各月的实际施工进度情况。
(2)计算第5月底各项工程实际施工进度比计划施工进度超前或拖后的时间。
(3)如第6月以后(含第6月)实际月进度与计划月进度相等,计算预计总工期拖后的时间。
(4)要加快施工进度,需要哪些技术保障措施?
(5)分析计算出空管工程施工最早可能开始的时间。
注:各月各项目施工计划完成量相等。
2.每月按30d计。
3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。
截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。
问题
(1)定性分析各项工程各月的实际施工进度情况。
(2)计算第5月底各项工程实际施工进度比计划施工进度超前或拖后的时间。
(3)如第6月以后(含第6月)实际月进度与计划月进度相等,计算预计总工期拖后的时间。
(4)要加快施工进度,需要哪些技术保障措施?
(5)分析计算出空管工程施工最早可能开始的时间。
- 【正确答案】:
- 请参照解析
试题解析:
分析与答案
(1)分析各项工程各月的实际施工进度:
1)场道工程:第1月超额完成计划任务,第2月没有完成计划任务。第3月、第4月、第5月的实际完成量与计划完成量相符。
2)空管工程、目视助航工程:各月实际进度均落后计划进度。
3)航站楼弱电系统工程:各月实际进度与计划进度相符。

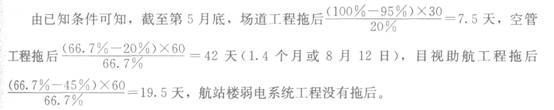

(2)计算第5月底各项工程实际施工进度比计划施工进度超前或拖后的时间:
(3)计算预计总工期拖后的时间:
预计总工期拖后为上述单项工程中拖后最长的时间,即42天(1.4个月或8月12日)。
(4)应采取如下措施:
1)熟悉图纸,统一方案,避免技术疏漏;
2)优化施工方案;
3)合理安排,交叉作业,尽量多开工作面;
4)做好材料供应的各环节工作,避免误工、怠工;
5)确保施工机械始终保持良好的状态,不因机械故障影响施工;
6)施工现场布局合理,道路畅通,保证施工工作顺利、有序进行。
(5)空管工程施工最早可能开始的时间:

(1)分析各项工程各月的实际施工进度:
1)场道工程:第1月超额完成计划任务,第2月没有完成计划任务。第3月、第4月、第5月的实际完成量与计划完成量相符。
2)空管工程、目视助航工程:各月实际进度均落后计划进度。
3)航站楼弱电系统工程:各月实际进度与计划进度相符。
(2)计算第5月底各项工程实际施工进度比计划施工进度超前或拖后的时间:
(3)计算预计总工期拖后的时间:
预计总工期拖后为上述单项工程中拖后最长的时间,即42天(1.4个月或8月12日)。
(4)应采取如下措施:
1)熟悉图纸,统一方案,避免技术疏漏;
2)优化施工方案;
3)合理安排,交叉作业,尽量多开工作面;
4)做好材料供应的各环节工作,避免误工、怠工;
5)确保施工机械始终保持良好的状态,不因机械故障影响施工;
6)施工现场布局合理,道路畅通,保证施工工作顺利、有序进行。
(5)空管工程施工最早可能开始的时间:

第34题 某机场就其航站楼闭路电视监控系统扩建工程向社会公开招标,规定投标截止时间为2009年3月12日15点。某外地建筑安装公司代表因公路交通事故未能赶上当日航班,于2009年3月13日赶到该机场,向机场说明了情况并递交了投标文件及保证金。后该建筑安装公司代表发现其拿错了投标文件,该份投标文件中报价估算存在严重问题,即于2009年3月15日上午8点递交了一份书面说明,要求撤标。机场方于2009年3月15日8点30分准时开标。
问题
(1)在招投标过程中机场有哪些违法行为存在?
(2)该建筑安装公司代表递交的投标保证金可以退还吗?
问题
(1)在招投标过程中机场有哪些违法行为存在?
(2)该建筑安装公司代表递交的投标保证金可以退还吗?
- 【正确答案】:
- 请参照解析
试题解析:
分析与答案
(1)机场在招投标过程中,下述行为违反了我国招标投标法:
1)机场违反规定未在投标截止的同一时间开标;
2)在投标截止时间后,机场不应再接受该建筑安装公司代表的投标文件。
(2)该建筑安装公司代表递交的投标保证金可以退还。
(1)机场在招投标过程中,下述行为违反了我国招标投标法:
1)机场违反规定未在投标截止的同一时间开标;
2)在投标截止时间后,机场不应再接受该建筑安装公司代表的投标文件。
(2)该建筑安装公司代表递交的投标保证金可以退还。
第35题 某机场工程实行公开竞争性招标,招标公告中要求投标者应是具有一级资质等级的施工企业。在开标会上,共有12家参与投标的施工企业或联合体有关人员参加,此外还有市招标办公室、市公证处法律顾问以及业主方的招标委员会全体成员参加。开标前,公证处提出要对各投标单位的资质审查。在开标中,对一家参与投标的M建筑公司资质提出了质疑。虽然该公司资质材料齐全并盖有公章和项目负责人签字,但法律顾问认定该单位不符合投标资格要求,取消了该标书。另一投标的N建筑施工联合体是由两个建筑公司联合组成的联合体,其中A建筑公司为一级施工企业,B建筑公司为三级施工企业,也被认定为不符合投标资格要求,撤销了标书。
问题
(1)开标会上能否列入“审查投标单位的资质”这一程序?为什么?
(2)为什么M建筑公司被认定不符合投标资格?
(3)为什么N建筑公司被认定不符合投标资格?
问题
(1)开标会上能否列入“审查投标单位的资质”这一程序?为什么?
(2)为什么M建筑公司被认定不符合投标资格?
(3)为什么N建筑公司被认定不符合投标资格?
- 【正确答案】:
- 请参照解析
试题解析:
分析与答案
(1)投标单位的资质审查,应放在发放招标文件之前进行,即所谓的资格预审,所以一般在开标会议上不再进行。
(2)因为M公司的资质资料没有法人签字,所以该文件不具有法律效力,项目负责人签字是没有法律效力的。
(3)因为N建筑施工联合体是由资质为一级施工企业的A公司和资质为三级施工企业的B公司组成的。根据《建筑法》规定,不同资质等级的施工企业联合承包(投标)时,应以等级低的企业资质等级为准,即对该联合体应视为相当于三级施工企业,不符合招标要求一级企业投标的资质规定。
(1)投标单位的资质审查,应放在发放招标文件之前进行,即所谓的资格预审,所以一般在开标会议上不再进行。
(2)因为M公司的资质资料没有法人签字,所以该文件不具有法律效力,项目负责人签字是没有法律效力的。
(3)因为N建筑施工联合体是由资质为一级施工企业的A公司和资质为三级施工企业的B公司组成的。根据《建筑法》规定,不同资质等级的施工企业联合承包(投标)时,应以等级低的企业资质等级为准,即对该联合体应视为相当于三级施工企业,不符合招标要求一级企业投标的资质规定。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。学员登陆
网校历年通过率

环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
