您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2012年一级注册建造师机电工程管理实务习题14
2012年一级注册建造师机电工程管理实务习题14

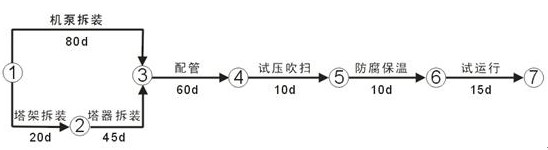

32、(二)  背景资料:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。

经修改重编网络图,A公司最后中标。

施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

问题:

1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。

2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?

3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?2012年一级建造师报名时间

4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

标准答案:

1. A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。   工期175天,关键线路为①→③→④→⑤→⑥→⑦。

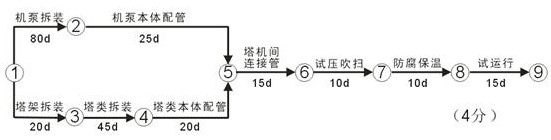

2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?   重编的网络计划如下:

缩短工期20天,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。

附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。

3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?施工现场对高压管件焊缝的无损检测方法是:

①先外观检验;②磁粉(MT);③渗透(PT);④超声(UT);⑤射线(RT)。

4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货。

A公司索赔成立的条件:①高压管件为甲供不合格品不属于承包人责任;②已造成承包人的额外损失;③A公司及时发出了索赔意向书。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
