2019年一级建造师公路工程备考练习8

案例一

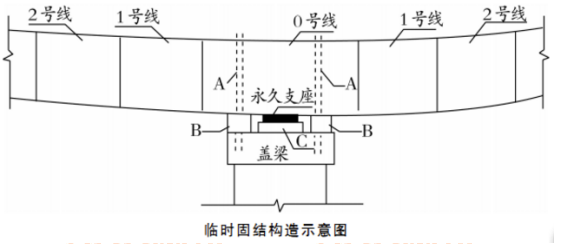

某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图所示。


其他梁段(1~9号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。

1~9号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索及张拉、封锚→下一梁段施工。

按照交通运输部颁发的?公路桥梁和隧道工程施工安全风险评估指南(试行)?的要求,施工单位对全桥进行了总体风险评估,评估结果为Ⅲ级。

问题

1.写出图中A、B、C结构的名称。

2.长线法预制及悬拼安装施工中工序D、E各是何种工序?

3.各梁段悬拼安装线形控制测量的关键项目是哪几项?

4.该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需进行哪几个步骤?

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
