2015年一级注册建造师考试公路工程练习题三(4)_第2页
4.写出背景中A平台的专业术语。
5.写出事件二中切忌使用胶轮压路机或组合式压路机的理由。
6.背景中护面墙砌筑作业的高处作业高度是多少?按照高处作业分级,该作业属于哪一级高处作业?
33、 背景资料:
某高速公路桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长10m,宽8m,高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标;②A;③孔径;④清孔质量;⑤B;⑥水下混凝土的灌注质量。
在施工中还有如下事件:
事件一:针对承台大体积混凝土施工编制的专项方案有如下说明:
①混凝土浇筑安排在一天中气温较高时进行;
②增加浇筑层厚度,加快浇筑速度;
③用改善骨料级配、降低水灰比、掺加混合料、掺加外加剂等方法,减少水泥用量。
事件二:项目部新购买了一套性能较好、随机合格证齐全的张拉设备,由于工期紧,随即投入使用。
问题:
1.施工单位关于正循环回转钻孔施工方法中加下划线部分的描述是否正确?如不正确,写出正确描述。
2.写出钻孔灌注桩质量控制点A和B的内容。
3.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
4.指出事件一中专项方案说明的错误之处,并改正。
5.事件二中,施工单位在张拉设备的使用上是否正确?说明理由。
34、 背景资料:

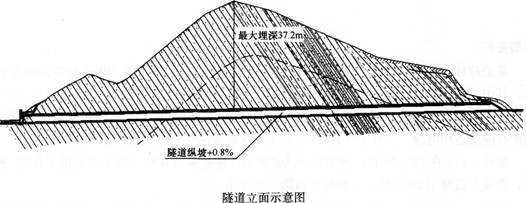

弯山隧道是某高速公路第七合同段的一座分离式隧道,双向6车道,宽2×14m。左线ZK44+300~ZK45+700,长度1400m,右线YK44+310~YK45+722.3,长度1412.3m,洞身围岩为Ⅲ级~Ⅳ级,施工单位按新奥法组织施工,为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。隧道立面示意图见下图。
开挖采用钻爆法施工,采用光面爆破技术开挖。进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴。6台15t自卸汽车出碴。洞口IV级围岩采用超前小导管注浆及超前砂浆锚杆、钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。
支护施工中,施工单位采用的工序包括:①开挖;②超前支护;③初喷;④锚杆、钢筋网、钢拱架;⑤复喷至设计厚度。超前支护在开挖前施工,初期支护紧跟开挖施工。
该隧道洞内Ⅲ、Ⅳ类围岩采用HBCφ22组合式锚杆,超前砂浆锚杆采用钻机钻孔Ⅳ级围岩地段锚杆孔均采用手工手持YT28风钻钻眼;Ⅲ级围岩锚杆孔均采用台车钻眼,采用高压注浆泵注浆。喷射混凝土采用干喷工艺施作。

施工中施工单位认真落实超前地质预报和监控量测工作,确保隧道施工不出现坍塌事故。隧道监测项目见下表。
问题:
1.该隧道内的施工排水用什么方法?
2.该隧道的监测项目表中哪些属于必测项目?必测项目还差哪个项目?
3.写出正确的支护施工工序。
