您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 通信广电工程 >> 文章正文
2014年一级注册建造师通信广电练习127
2014年一级注册建造师通信广电练习127

2014一级建造师报名时间,根据往年一级建造师报名时间预计,2014年一级建造师报名时间预计2014年5月开始,届时请考生随时关注本站一级建造师报名时间栏目,我们将会第一时间为考生公布2014年一级建造师报名时间!敬请广大考生密切关注环球网校一级建造师频道,我们将第一时间公布最新报名信息!点击收藏本站!

2014年一级建造师报名时间一级建造师考试时间一级建造师报考条件2014年一级建造师培训课程

考生可参考--》全国2013年一级建造师报名时间专题.

1、(0分)
  • 背景资料:

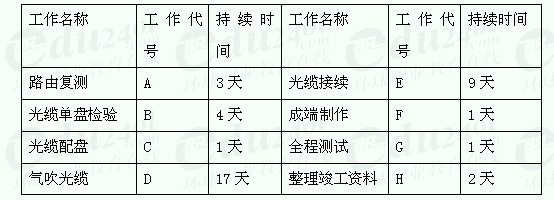

    某项目经理部负责136km硅芯管管道的气吹光缆工程,建设单位在开工前已与监理单位签订了监理合同,与施工单位签订了施工合同,合同约定按照《通信工程价款结算暂行办法》规定拨付工程款,工程工期为35天,工程主要材料由建设单位提供。施工内容及各项工作持续的时间如下表。项目经理部只有一套气吹设备、一台光纤熔接机、一台OTDR、一台光源、一台光功率计。

    问题:
    1.施工过程中,如果因管道建设原因,时常遇到当地居民阻碍施工的问题,项目经理部应如何向监理单位办理施工索赔?索赔应包括哪些内容?
    2.假设光缆全部气吹完毕才可以开始接续,光缆接续完了再做成端,全部工程量完成后才开始整理竣工资料。请绘制此工程的双代号网络图,并计算各项工作的时间参数及本工程的计算工期。
    3.本工程的竣工资料的竣工文件部分应包括哪些内容?
    4.本工程中,建设单位应在何时向施工单位支付多少预付款?如果建设单位不能按时按期拨付预付款,施工单位应如何维护自己的权利?
    5.项目经理部应如何从内部管理方面控制工程成本?

    解析:1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
    此工程的索赔应包括费用索赔和工期索赔。

    2.(本小题8分)网络图及时间参数的计算如下图:

    本工程的计算工期为35天。
    3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
    4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
    建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
    5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
    1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
    此工程的索赔应包括费用索赔和工期索赔。
    2.(本小题8分)网络图及时间参数的计算如下图:

    本工程的计算工期为35天。
    3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
    4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
    建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
    5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
  • 2、(0分) 背景资料:
    某建设单位通过对其新建通信综合楼设备安装项目进行招投标,选定了监理单位和施工单位。工程包括电源设备、交换设备和传输设备的安装及调测。某施工单位中标后与建设单位签订了施工合同,并组建了项目经理部。此工程由建设单位提供全部主要材料。建设单位在开工前7天向质量监督站报送了质量监督申请。
    问题:
    1.建设单位在自行组织的招投标活动中,可以采用哪些评标方法?
    2.项目经理部对于此施工项目应如何进行工作分解?
    3.此工程是否可以组织流水作业施工?为什么?
    4.质量监督站在收到建设单位的质量监督申请报告以后,应如何开展工作?
    5.项目经理部为了保证工程质量,应如何识别工程中的重要过程?
    解析:1.(本小题3分)建设单位在招标投标活动中可以采用的评标方法一般有:最低价中标法、综合评分法和最接近标底法。
    2.(本小题3分)项目经理部可以按照电源设备、交换设备和传输设备的专业进行分解,各专业内部按照规范要求的施工工序进行施工。
    3.(本小题4分)此工程不可以组织流水作业施工。因为流水作业是由一组作业队按一定的施工工艺要求配备必要的施工资源,依次地、连续性地由一个作业段转移到另一个工作量大致相当的作业段,反复地完成同类工作。此项目各个专业的作业内容不同,无法组织流水作业施工。对于每一个专业内部,由于下一道工序都是在上一道工序完成的基础上进行作业,上一道工序没有全部完成,下一道工序就无法开始,因此也无法组织流水作业施工。
    4.(本小题5分)质量监督站在收到建设单位的质量监督申请报告以后,首先应确定质量监督方案,确定质量监督人员,制定质量监督工作方案;然后应落实质量监督方案,根据质量监督方案检查、抽查、监督通信建设的各方主体的质量行为;对于质量监督中发现的问题,应填写“通信工程质量监督检查记录表”,并以书面的形式通知建设单位及相关责任单位,责令其整改。
    5.(本小题5分)项目经理部在识别重要过程时,识别人员需要精通工程的整个工艺过程和施工的专业知识,并具有丰富的实践经验。在识别重要过程时,应主要识别对最终质量有重大影响或者施工难度大、质量易波动的过程。识别时应根据不同的专业、所配备的资源情况、现场的施工环境等识别出重要过程。

    1.(本小题3分)建设单位在招标投标活动中可以采用的评标方法一般有:最低价中标法、综合评分法和最接近标底法。
    2.(本小题3分)项目经理部可以按照电源设备、交换设备和传输设备的专业进行分解,各专业内部按照规范要求的施工工序进行施工。
    3.(本小题4分)此工程不可以组织流水作业施工。因为流水作业是由一组作业队按一定的施工工艺要求配备必要的施工资源,依次地、连续性地由一个作业段转移到另一个工作量大致相当的作业段,反复地完成同类工作。此项目各个专业的作业内容不同,无法组织流水作业施工。对于每一个专业内部,由于下一道工序都是在上一道工序完成的基础上进行作业,上一道工序没有全部完成,下一道工序就无法开始,因此也无法组织流水作业施工。
    4.(本小题5分)质量监督站在收到建设单位的质量监督申请报告以后,首先应确定质量监督方案,确定质量监督人员,制定质量监督工作方案;然后应落实质量监督方案,根据质量监督方案检查、抽查、监督通信建设的各方主体的质量行为;对于质量监督中发现的问题,应填写“通信工程质量监督检查记录表”,并以书面的形式通知建设单位及相关责任单位,责令其整改。
    5.(本小题5分)项目经理部在识别重要过程时,识别人员需要精通工程的整个工艺过程和施工的专业知识,并具有丰富的实践经验。在识别重要过程时,应主要识别对最终质量有重大影响或者施工难度大、质量易波动的过程。识别时应根据不同的专业、所配备的资源情况、现场的施工环境等识别出重要过程。
  • 3、(0分) 不适用于实时会话业务的交换方式是( )。
    A.电路交换
    B.报文交换
    C.数据报方式分组交换
    D.虚电路方式分组交换

    正确答案:b

    解析:b

  • 4、(0分) 关于声音说法错误的有(  )。
    A.纯音的音调和它的频率有关,与它的强度无关
    B.当改变放音系统的音量时,信号中各频率的响度也会改变,听起来觉得音色也起了变化
    C.声音的声压级越低,人耳的听觉响应越趋平直
    D.同一个放音系统,在低声级时会感觉音域变窄,单薄无力,在高声级放音时会感到频带变宽,声音柔和丰满
    E.不同发声体的材料和结构不同
    • 正确答案:a,c
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
