您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 通信广电工程 >> 文章正文
2013年一级注册建造师通信广电每日练习80
2013年一级注册建造师通信广电每日练习80
  • 一级建造师网校为了让考生们更好的备考,特别收集整理了一级注册建造师通信与广电工程管理与实务试题资料,希望这些资料对大家有所帮助:

    1、
    (0分)
    与FDMA和TDMA相比,CDMA具有( )等特点。
    A.系统容量大
    B.系统通信质量更佳,硬切换技术可以克服软切换容易掉话的缺点
    C.频率规划灵活
    D.频带利用率低
    E.适用于多媒体通信系统
    •  正确答案:c,e
    • 解析:c,e
  • 2、(0分) 背景资料:
    某通信运营商的市内电话线路工程的初步设计已经基本完成,工程估算价为3200万元二为了尽快完成此项目,该运营商向常年在本地施工的两家施工单位发出了投标邀请函,欲自行进行该项目的招标。由于运营商的人员水平有限,因此请其他运营商的相关专家编制了标底。接到招标邀请函的两家施工单位为了在此项目中获得更多利润,在编制标书时彼此互相联系,以保证投标报价尽可能的高。工程开标后,一家投标单位中标,另一家施工单位分包了中标单位的部分工程量。
    问题:
    1.此运营商的招标过程存在哪些违规行为?为什么?
    2.投标单位存在哪些违规行为?将受到什么处罚?
    解析:1.此运营商在招标过程中的违规行为主要有:
    ①依据未经批准的初步设计文件进行招标。因为招投标的相关文件规定:招标方应在项目的初步设计已经批准等条件的基础上方可开展招标活动。
    ②此运营商的项目不具备邀请招标的条件。因为此项目可供选择的潜在招标人只有两家,数量过少,应考虑增加潜在招标人或进行公开招标。
    ③此运营商不具备自行招标的资格。因为在招标方可以自行招标的条件中规定,自行招标人应具备独立编制招标文件和有效组织评标的能力。此运营商无自行编制标底文件能力,因此不具备此资格。
    2.投标单位在标书编制过程中的行为属于串标,属于违规行为。几两家施工单位可能受到的处罚是:取消其承担通信建设项目的资格,禁止其一至三年内参与通信建设项目的投标。
    1.此运营商在招标过程中的违规行为主要有:
    ①依据未经批准的初步设计文件进行招标。因为招投标的相关文件规定:招标方应在项目的初步设计已经批准等条件的基础上方可开展招标活动。
    ②此运营商的项目不具备邀请招标的条件。因为此项目可供选择的潜在招标人只有两家,数量过少,应考虑增加潜在招标人或进行公开招标。
    ③此运营商不具备自行招标的资格。因为在招标方可以自行招标的条件中规定,自行招标人应具备独立编制招标文件和有效组织评标的能力。此运营商无自行编制标底文件能力,因此不具备此资格。
    2.投标单位在标书编制过程中的行为属于串标,属于违规行为。几两家施工单位可能受到的处罚是:取消其承担通信建设项目的资格,禁止其一至三年内参与通信建设项目的投标。
  • 3、(0分)

    背景资料:
    某SDH通信传输设备安装工程,共5个站,其中3个中继站,2个终端站。本工程施工地点位于山区,施工时间处于冬季。本工程的工程量如下:
    1)终端站需在旧机房一列内安装3架光传输设备、一列2架DDF、1架ODF设备,电源需从所在列引出,并更换列熔丝基座。
    2)中继站需在新机房内安装1架电源设备、1架光传输中继设备、1架ODF设备。
    本工程的电力电缆及辅材需施工单位自购,设备由建设单位指定的厂商提供到现场,测试仪器由施工方准备。合同工期要求30天,并规定因甲方原因造成工期延误5天以内工程承包费不得追加;延误工期违约金5000元/天,超过3天违约金10000元/天;工期提前甲方奖励500元/天。
         施工单位通过投标承揽到此工程,并且针对此工程建了项目经理部,项目经理部编制了施工组织设计,其中施工方案中规定:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装,2人1天1套仪表完成本机测试;2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。上述时间均包含工程准备、转移时间和竣工文件收集整理时间。为了降低施工成本,项目经理部选派了2名技术人员参与此项目的施工。
    此工程按时开工,在施工过程中,有以下事件:
    (1)测试时发现个别焊点存在假焊
    (2)更换列熔丝基座时发生了电源短路,导致电力室熔丝烧断。
    (3)项目经理对现场施工质量进行检查时,发现部分测试结果有误。
    (4)由于冬季山区路滑,自备车辆发生交通事故,一施工人员腿部骨折。
    (5)机房内尘土较多,机房值班员向施工单位提出警告。
    工程经过施工单位的努力按时完工,建设单位组织了验收。
    问题:
    1.请设置此工程机架安装的质量控制点?
    2.更换列熔丝基座应做哪些工作?
    3.用横道图编制进度计划及人力运用示意图,编制要求:满足工期要求;使用最少的人力资源;成本最低。

    4.画出(双代号)网络图,并标明时间参数、关键路径。

    5.本工程安装人员费用100元/(人•.天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。计算本工程最低成本。如增加一套仪器,增加2个成员,工期最多可提前多少天?施工成本会有何变化?

    • 解析:1.(本小题3分)
      答案:机架安装的质量控制点包括:基座的位置、水平度;机架安装的位置、垂直度,机架上加固;机架的标志。
      2.(本小题4分)
      答案:更换列熔丝基座前,项目经理应编制操作事项和应急预案,并向作业人员交底;同时,对短路后可能烧断熔丝的地方留人值守,一旦发生短路事故,应尽快将烧断的熔丝更换。

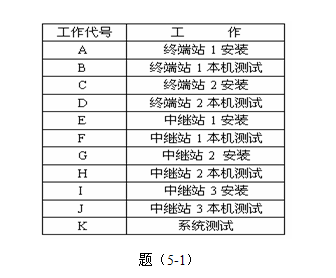

      3.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:

      4.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:

      5.(本小题10分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
      安装终端站工日:10人×10天×2站=200工日
          安装中继站工日:3人×3天×3站=27工日
      安装工日合计:200+27=227工日
      中继站本机测试工日:2人×1天×3站=6工日
      终端站本机测试工日:2人×5天×2站=20工日
      系统测试工日:2人×10天=20工日
      测试合计工日:6+20+20=46工日
      仪表使用天数: 5×2+1×3+10=23天
      调遣人数:10×2+3+2=25(人)
      安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
      所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
      增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
      由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
      两个人和一套仪表的调遣费为:200×2+1100=1500元
      建设单位奖励费用500×10=5000元
      因此,可以节约费用:5000-1500=3500元
      1.(本小题3分)
      答案:机架安装的质量控制点包括:基座的位置、水平度;机架安装的位置、垂直度,机架上加固;机架的标志。
      2.(本小题4分)
      答案:更换列熔丝基座前,项目经理应编制操作事项和应急预案,并向作业人员交底;同时,对短路后可能烧断熔丝的地方留人值守,一旦发生短路事故,应尽快将烧断的熔丝更换。
      3.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:

      4.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:

      5.(本小题10分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
      安装终端站工日:10人×10天×2站=200工日
          安装中继站工日:3人×3天×3站=27工日
      安装工日合计:200+27=227工日
      中继站本机测试工日:2人×1天×3站=6工日
      终端站本机测试工日:2人×5天×2站=20工日
      系统测试工日:2人×10天=20工日
      测试合计工日:6+20+20=46工日
      仪表使用天数: 5×2+1×3+10=23天
      调遣人数:10×2+3+2=25(人)
      安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
      所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
      增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
      由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
      两个人和一套仪表的调遣费为:200×2+1100=1500元
      建设单位奖励费用500×10=5000元
      因此,可以节约费用:5000-1500=3500元
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
