您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

缂佸倽顔婄粩瀵哥棯瑜嶇紓鎾绘焻閻樿尙鐟庨柤鏉垮暢閻︻垱娼诲Ο缁樼畳

NaNNaNNaN闁靛棌鍋撳璁规嫹

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 机电 >> 文章正文
2011年环球网校建造师机电工程冲刺班讲义(60)_第2页
来源:一级建造师考试网 收藏本页 2011/8/20 http://www.jzsedu.org/

闁绘粠鍨抽幃鍡欑磾閹寸偟澧$€点倖妞介埀顒傚Т缁椻偓濞存嚎鍊栫粊锟�闁告梻濮撮崣鍝楺缂傚浄鎷�(129722917)闁兼儳鍢茶ぐ鍥嫉閳ь剟寮幏灞稿亾閸愵厾妲搁柛鏂诲妽閳ь剨鎷�


2)对照计划进行跟踪,检查进度实际情况;

对影响本项目施工进度的因素进行分解,如图纸不及时到位、压桩遇地下障碍、设计变更、设备供应不及时等,进度难免出现偏差,应采取相关措施,在保证总进度目标的情况下,对进度计划进行调整,形成新的计划,作为进度控制的新依据。

3)一旦出现进度偏差,就应对症下药,采取纠偏措施


(4) 试分析哪些原因会引起进度偏差调整

引起进度偏差调整的原因:除宏观原因和不可抗力原因外,重点有:供应商违约,资金不落实,计划编制失误,施工方法不当,施工图纸提供不及时等。

.案例1H420096-2

【案例1H420096-2

1.背景

某安装公司通过招标承接到某装置外系统工程(不包括设备、电仪等工程)的施工合同,合同工期200d,开工前安装公司项目部向业主提交了施工方案和施工网络计划。施工方案:按专业施工顺序组织施工。劳动组织:专业施工队。物资供应:材料供货满足施工要求,脚手架随用随调。施工中项目部进行了二次检查:

(1)当工程进行了1个月时,将实际进度与网络计划进行比较发现,钢管架预制拖后5d

(2)当工程进行125d后,发现工作3—4工艺管线安装还需20d

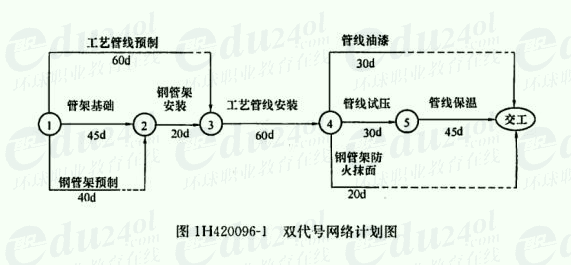

双代号网络图如图1H420096—1所示。



2.问题

(1)实际进度与计划进度如何进行比较

(2)当制定的网络计划经过实施不能满足工期要求时,需用什么方法进行调整

(3)第一次检查后如何调整

(4)第二次检查后如何调整请画出调整后的双代号网络图。


3.分析与答案

(1) 实际进度与计划进度如何进行比较

实际进度与计划进度比较步骤:

以开工前提交的施工网络计划为基础建立目标计划;

定期在现行计划中录入实际进度,并与目标计划进行比较;

调整现行计划中出现的偏差,保证合同工期。


(2) 当制定的网络计划经过实施不能满足工期要求时,需用什么方法进行调整

可采用如下两种方法进行调整:

1)缩短关键线路上的工序作业时间(通过增加作业人员、延长工作时间、采用新工艺、投入更多施工设备等),达到缩短工期的目的。

2)增加作业,调整工序作业之间逻辑关系,达到缩短工期的目的。


(3) 第一次检查后如何调整

由于在本案例中.预制钢管架工序有5d的自由时差,即使拖后5d也不会影响整个工程进度,所以不需要再调整。


(4) 第二次检查后如何调整请画出调整后的双代号网络图。

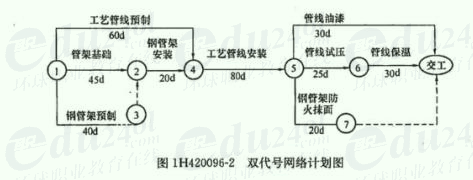

缩短关键线路上的工序作业时间,如将工艺管线试压、管线保温的工序工期缩短,将管线试压工期由30d变为25d,再将保温工期由45d变为30d,总工期200d不变。调整后的双代号网络计划如图1H420096—2所示。


也可以采用是增加作业、调整工序作业时间的方法。调整步骤如下:

1)将管线试压拆成2道工序,增加管线试压1,连接管线安装与管线试压1,管线试压1与管线试压之间的2条逻辑关系线。重新分配管线作业时间:管线试压1(10天),管线试压(20天);

2)将管线保温拆成2道工序,增加管线保温1,连接管线试压1与管线保温1,管线保温1与管线保温之间的2条逻辑关系线。重新分配管线作业时间:管线保温1(15天),管线保温(20天);

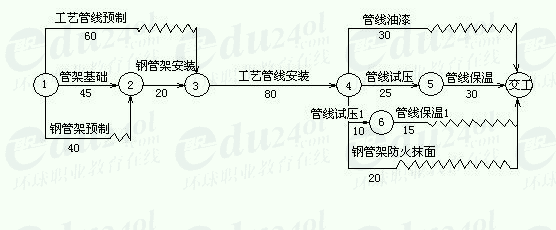

3)总工期200天不变。调整后的双代号网络计划图如下。




【案例1H420096-3

1.背景

某机电安装公司承建某汽车制造厂锅炉房工程安装任务。该锅炉房建筑结构为局部三层,其中一层是机械除渣系统、水泵房和水处理间;三层是输煤廊,煤斗是钢制的;锅炉房有蒸发量为20th、蒸汽压力为1.6MPa的散装工业锅炉四台。第一台锅炉安装为一期工程。该锅炉房的机电设备安装工程由业主发包,其合同工期为150d

2.问题

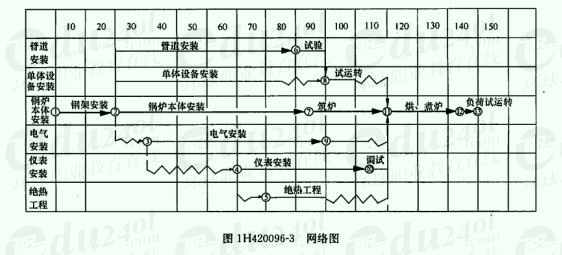

(1)经项目部测算,其中关键线路锅炉本体安装的最短工期为80d,最长工期为120d,最可能完成的工期是90d.筑炉工期不少于25d。据此.项目部绘制了网络图(详见图1H420096—3)存在哪些问题为什么

(2)由于基础存在问题致使钢架安装延期6d,而项目部又不想延长已制定的工期目标,应如何调整?

(3)项目部在工程开工前,需向哪个监管部门办理施工准许手续其法定手续的程序是什么

(4)项目部对施工中特种设备作业人员控制的对象包括哪些


(5)公司给该项目部考核成本是2000万元,项目部经测算降低考核成本10%作为目标计划成本,项目部对进度加强实施控制,节约了成本,实际成本仅为考核成本85%。计算该项目实际成本是多少项目成本降低率是多少


3.分析与答案:

(1) 经项目部测算,其中关键线路锅炉本体安装的最短工期为80d,最长工期为120d,最可能完成的工期是90d.筑炉工期不少于25d。据此.项目部绘制了网络图(详见图1H420096—3)存在哪些问题为什么

项目部绘制的网络图存在的问题是:

1)从图1H420096-3中可知,关键线路上锅炉本体安装只安排了65d。不符合项目部测算的最短工期是80d要求。

2)管道安装尚未试验就进行绝热工程是不符合要求的。按规范规定:绝热工程应安排在管道安装试压后进行。

3)仪表安装调试安排在试运转后是不符合试运转规定的,按规定仪表安装调试完后,才能进行单机设备试运转。


(2) 由于基础存在问题致使钢架安装延期6d,而项目部又不想延长已制定的工期目标,应如何调整?

根据背景中所给的条件和锅炉安装的要求,只能在关键线路上调整;因筑炉工期不少于25d,烘、煮炉、负荷试运转时间应保证,所以只能采用适当的措施,压缩锅炉本体安装的时间,才能保证已制定的工期目标。


(3) 项目部在工程开工前,需向哪个监管部门办理施工准许手续其法定手续的程序是什么

项目部在开工前,需向当地特种设备安全监督管理部门申请办理书面告知手续。其法定手续的程序是:列出计划、依照报检、过程监督、最终准用等程序办理一切法定手续。


(4) 项目部对施工中特种设备作业人员控制的对象包括哪些

项目部对特种设备作业人员控制的对象包括:焊工、探伤工、司炉工、水处理工。


(5) 公司给该项目部考核成本是2000万元,项目部经测算降低考核成本10%作为目标计划成本,项目部对进度加强实施控制,节约了成本,实际成本仅为考核成本85%。计算该项目实际成本是多少项目成本降低率是多少

该项目的计划成本:2000×(1—10)=1800万元

项目的实际成本:2000×85=1700万元

项目成本降低率:(1800—1700)1800=556


【案例1H420096-4

1.背景

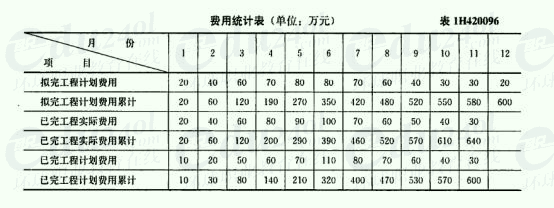

某机械厂一技改工程计划投资600万元,工期12个月,施工单位按投资计划编制的每个月的计划施工费用和实际发生费用见表1 H420096


2.问题

(1)试分析该工程第2个月和第9个月的累计费用偏差和累计进度偏差。

(2)试计算并分析该工程第2个月和第9个月的费用执行效果指数。

(3)试分析该工程第2个月和第9个月的费用偏差的类型及纠偏对象。

(4)在合同和技术管理上应采取哪些措施进行纠偏


3.分析与答案

(1) 试分析该工程第2个月和第9个月的累计费用偏差和累计进度偏差。

该工程进行到第2个月时:

进度偏差=已完工程累计计划投资一拟完工程累计计划投资=30—60=-30万元

费用偏差=已完工程累计计划投资一已完工程累计实际投资=30—60=-30万元

结果说明合同执行到第2个月时,费用超支30万元,进度拖后30万元。


工程进行到第9个月时:

进度偏差=已完工程累计计划投资一拟完工程累计计划投资=530—520=10万元

费用偏差=已完工程累计计划投资一已完工程累计实际投资=530—570=-40万元

结果说明合同执行到第9个月时,费用超支40万元,进度提前10万元。


(2) 试计算并分析该工程第2个月和第9个月的费用执行效果指数。

该工程进行到第2个月时:

费用执行效果指数:CIP=已完工程计划施工成本/已完工程的实际施工成本

CIP=3060=50%。表示第2个月的费用效益差、效率低。


该工程进行到第9个月时:CIP=530570=94%。

表示9月份的费用效益比2月份有了较大提高,但效率还是偏低。


(3) 试分析该工程第2个月和第9个月的费用偏差的类型及纠偏对象。

通过问题(2)的计算结果,可以知道合同执行到第2个月时.费用超支30万元,进度拖后30万元,属于偏差型;纠偏的主要对象是偏差型,即费用增加且进度拖延,对这种类型的偏差必须高度重视,纠偏措施要坚决果断。

通过问题(2)的计算结果,可以知道合同执行到第9个月时,费用超支40万元.进度提前10万元,属于偏差Ⅱ型;在这种情况下,考虑工期提前所带来的效益和增加的费用大致相当则不必采取纠偏措施。


(4) 在合同和技术管理上应采取哪些措施进行纠偏

采取以下措施进行纠偏:

加强索赔管理,审查有关索赔依据是否符合合同规定,索赔计算是否合理等;

技术方案优化,对不同的技术方案做技术经济分析后加以选择。


【案例1H420096-5

1.背景

业主就某装机容量为200kW的火力发电站工程与施工单位签订了单价合同。在施工过程中,施工单位向业主提出如下费用应由业主支付:

(1)职工教育经费:因该项目的汽轮机是国外进口的设备,在安装前,需要对安装操作的职工进行培训,培训经费20万元。

(2)研究试验费:本项目中铁路专用线的一座跨公路预应力拱桥的模型破坏性试验费80万元.改用混凝土泵送工艺试验费12万元合计92万元。

(3)临时设施费:为修变电站搭建的民工临时用房5间和为业主搭建的临时办公室3间.分别为12万元和8万元,合计20万元。

(4)施工机械迁移费:施工吊装机械从另一工地调入本工地的费用3万元。

(5)施工降效费:

1)根据施工组织设计.部分项目安排在雨期施工,由于采取防雨措施.增加费用5万元。

2)由于业主委托的另一家施工单位进行场区道路施工,影响了本施工单位正常的混凝土浇筑运输作业,业主方已审批了原计划和降效增加的工日及机械台班的数量。

资料如下:

受影响部分的工程原计划用工2200工日.实际用工2800工日,计划支出120元/工日,原计划机械台班,360台班,综合台班单价为360元/工日.实际用机械台班410台班,实际支出400元/台班。

2问题

(1)试分析业主对以上各项费用是否应该支付为什么

(2)本案例提到的降效支付要求,工费和机械使用费各应补偿多少?

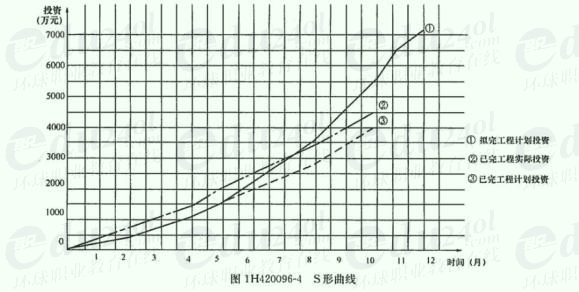

(3)如图1H420096—4所示的s形曲线.若工作进行到第5个月底和第10个月底时,试分析:

1)合同执行到第5个月底时的进度偏差和投资偏差;

2)合同执行到第10个月底时的进度偏差和投资偏差。


3.分析与答案:

(1) 试分析业主对以上各项费用是否应该支付为什么

在各项费用中:

1)职工教育经费不应支付,

该费用已包含在合同价中,或该费用已计入建安工程费的间接费中。

2)模型破坏性试验费用应支付,

该费用未包含在合同价中,或该费用属业主应支付的研究试验费。

3)为民工搭建的用房费用不应支付,

该费用已包含在合同价中,或该费用已计入建安工程费的现场经费中。

为业主搭建的用房费用应支付,该费用未包含在合同价中,或该费用属业主应支付的临时设施费。

4)施工机械迁移费不应支付,

该费用已包含在合同价中,或该费用属建安工程费中的机械使用费。

5)降效费①不应支付,属于施工单位负责(或该费用已计入建安工程费的其他直接费中)

降效费②应支付,该费用属业主应给予补偿的费用。


(2) 本案例提到的降效支付要求,工费和机械使用费各应补偿多少?

工费补偿:(2800—2200)×120=72000元;

机械台班费补偿:(410360)×360=18000元。


(3) 如图所示的s形曲线.若工作进行到第5个月底和第10个月底时,试分析:

1)合同执行到第5个月底时的进度偏差和投资偏差;

2)合同执行到第10个月底时的进度偏差和投资偏差。


进度偏差和投资偏差:

由图可以看出,曲线①代表拟完工程计划投资;

曲线②代表已完工程实际投资;

曲线③代表已完工程计划投资。

1)5个月底时

进度偏差=已完工程计划投资一拟完工程计划投资=1500—1500=0

说明无进度偏差(或进度偏差为零)


投资偏差=已完工程计划投资一已完工程实际投资=1500—2000=500万元。

说明投资偏差为-500万元,投资偏差为超500万元。


2)10个月底时

进度偏差=已完工程计划投资一拟完工程计划投资=4000—5500=1500万元。

说明进度偏差为落后1.5个月(1500万元)


投资偏差=已完工程计划投资一已完工程实际投资=4000—4500=500万元。

说明投资偏差为一500万元,投资偏差为超500万元。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

闂佺粯绮犻崹鎶藉箖閸℃瑧纾鹃柟瀵稿仧婢э拷
婵炴垶鎸撮崑鎾剁磼閻欐瑥鍟扮槐锕傛⒑椤愩倕孝缂佹せ鍋�
婵炴垶鎸诲Σ鎺楊敊婢舵劖鍤€濞达絽鎽滈悷锟�闂佺硶鏅炲▍锝夈€侀崨瀛樷挀闁煎憡顔栭崬锟�閻庢鍠栭幖顐も偓鍨叀濮婂ジ鎳滃▓鍨杸濠碘槅鍤妶鍌氫壕闁告劦鍘惧Σ绋课涚敮顔藉闁圭厧鐡ㄥΛ渚€鎯侀鐐茬闁逞屽墮椤斿繗顦寸憸甯嫹
VIP闂佺粯鐟崗娑㈡閿燂拷
闂佽桨鐒﹂悷锕€岣垮Δ鍐ㄥ灊闁硅鍔﹂崬锟�
闂佹寧鍐婚幏锟�40闁荤姳娴囬婊呮閿燂拷

缂傚倷绀佺换鎰板触閳ь剙鈽夐弮鍌氣枅妞わ綇鎷�
(12闁荤姳绶ら幏锟�)

闂備焦褰冪粔鍫曞磻閿濆绀冮柟缁樺笒閻擄拷
(16闁荤姳绶ら幏锟�)
闂佸吋婢橀崯浼村磻閿濆洦鍠嗛柨婵嗘閳ь剨鎷�
(10闁荤姳绶ら幏锟�)
  閻庣偣鍊濈紓姘额敊閺囩儐鍟呴柕澹偓閺屻倗绱撴担鍝ョ缂佷緤鎷� 閻庢鍠氭慨鐢稿箒閿燂拷闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  閻庣偣鍊濈紓姘额敊閺囩儐鍟呴柕澹偓閺屻倕顪冮妶鍛础婵炲弶澹嗙划濠氭晬閸曨剙鈧拷 閻庢鍠氭慨鎾箖閿燂拷闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  閻庤鎮堕崕鎶藉煝閻撳簶鏋栭柡鍥f濞兼劙鏌涘▎蹇ュ姛婵炴潙顦靛畷妤€鐣烽崶鈺佸绩闁荤姴娴勯幏锟�闂佺粯绮岄鍕⒔閸曨垱鈷栭柨鐕傛嫹 闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  閻庣偣鍊涘▍锝夋偤濮橆剦鍟呴柕澹偓閺屻倗绱掗悪鍛?闁诡喖锕ョ粙澶嬫償閿涘嫭婢栭梺鍛婃閹凤拷闂佺粯绮岄鍡涙偉閸欏顩查柨鐕傛嫹 闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  闂佸搫鐗愬▍锝夊极缁嬫鍟呴柕澹偓閺屻倗绱掗悪鍛?闁诡喖锕ョ粙澶嬫償閿涘嫭婢栭梺鍛婃閹凤拷闂佽壈顕х换鎰板煘閿燂拷闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  闂佺ǹ娴氶崜婵嬫儗閹屽晠闁靛/鈧弻銈囩磼閻欏懐纾块柟顔硷攻缁嬪鎯旈敍鍕緰闂佸憡妫戦幏锟�婵°倕鍊瑰玻鍧楃嵁婢舵劖鍋濋柨鐕傛嫹闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  闁汇埄鍨伴崐褰掑棘閸岀偛绀傛い鎺戝€归弳蹇曗偓瑙勬偠閸庢娊鍩㈤懖鈺冧笉闁挎稑瀚崐锟�闂佸搫顦锕傜嵁閿燂拷闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  闂備礁褰炲ù鍥儗閹屽晠闁靛/鈧弻銈囩磼閻欏懐纾块柟顔硷攻缁嬪鎯旈敍鍕緰闂佸憡妫戦幏锟�闁诲孩绋掗悷锕傚几閸愩劉鏋栭柨鐕傛嫹闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  濠殿喗蓱濞兼瑩宕洪崟顐僵閻庨潧鎲¢弳鈺冣偓瑙勬偠閸庢娊鍩㈤懖鈺冧笉闁挎稑瀚崐锟� 闂佺儵鏅滅粙鎺戭熆濡も偓閳藉鏁撻敓锟�闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷  婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
  闂備緡鍋呴惌顔界┍婵犲洨宓侀悹鎭掑妽閺嗏晝鈧鎮堕崕鎶藉煝閼测晝涓嶉柨娑樺閸婏拷闂佸搫顦崝鎴犵不閿燂拷闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 闂佺ǹ绻愮粔鐑藉垂閸屾粍瀚氶柡鍥╁仦閸庯拷 婵炴垶鎸搁ˇ顖炪€冨⿰鍏剧喖鍩勯崘銊у讲婵☆偄搴滈幏锟�
闂侀潧妫撮幏锟�闁荤姴娲ゆ晶浠嬪煝閼测斁鍋撳☉宕囩暢闁割煉鎷�闂侀潧妫欓崹鍦姳鐠恒劍濯奸柤纰卞墮閻ゅ棝鏌涘Ο鐓庢瀺闁绘粣鎷�700闂佺ǹ楠忛幏锟�/缂備礁顧€閹凤拷,闂佺粯绮i幏锟�5闂佺鍩栫湁缂佹椽绠栭弻銊╁焵閿燂拷350闂佺ǹ楠忛幏锟�/缂備礁顧€閹凤拷.婵犮垼娉涘ú鈺呭焵椤掆偓閸燁垳鈧灚姘ㄩ埀顑跨祷閸嬫劘銇愰敓锟�300闂佺ǹ楠忛幏锟�/缂備礁顧€閹凤拷,闂佺粯绮嶅姗€宕㈤妶鍥ㄥ缁绢厼鎳愰々鐑芥⒑椤愵剚瀚�
闂侀潧妫撮幏锟�闂傚倸妫滃▔娑㈡偄閳ь剛鐥娑樹壕缂備礁顦悞锕傚汲閳ь剙鈹戦崒娑辨疁妞わ讣鎷�闂侀潧妫欓崹鍨归崒鐐叉槬闁惧繗顕栭弨銊х磼椤栨繍鍤欓柛顭戜簽閹风娀宕滆閺岋拷+闂佺儵鏅涢悺銊╁箰鏉堚斁鍋撻棃娑欘棥妞ゆ棑鎷�+闂佸憡鍔曢幊姗€宕曠€靛憡灏庨柛鏇ㄥ墯閻忔劙鏌ㄥ☉妯绘拱闁逞屽墯缁诲嫬菐椤旈敮鍋撻悽闈涘付婵炲瓨锕㈤弫宥夊醇濠靛棛妯侀梻渚囧弾閸犳牠宕哄畝鈧埀顒傤攰椤旀劗妲愰敓锟�闂佸吋婢橀崯鎶芥儊椤栨稓鈻旂€广儱鐗忕粻鏍煕韫囨挾啸闁搞劌鍊块弻灞筋吋閸滀礁濡�1濡ょ姷鍎戦幏锟�=5980闂佺ǹ楠忛幏锟�/闂佺ǹ绻堥崝搴綖閺嶎厽鏅柛顐g箖閸庯拷4缂備礁顦伴崺濠勬閿燂拷+闂備緡鍋撻幏锟�2023濡ょ姷鍋炲ḿ娆撳矗韫囨洜鐭撻柟瀵稿仦濞堝矂鏌℃径娑欏>>缂備焦鏌ㄩ鍛暤閸℃瑦瀚绘い鎾寸箖鐎氾拷
闂侀潧妫撮幏锟�闂佺ǹ绻堥崝搴ㄥ煝婵傚憡鍋熸い鎾跺剱濞堟澘顪冩笟濠冨闂侀潧妫欓崹鐢稿箚閸喓鈻斿鑸靛姈閿涘矂鏌涜箛锝呭闁告瑱绱曢幏鐘绘晸閿燂拷+婵炴垶鎸撮崑鎾绘⒒閸屾ê濡虹紒妤佹尰缁嬪顫濋幇浣告婵犮垼娉涘ú鈺呭焵椤掆偓閸燁垳鈧灚姘ㄩ埀顑跨祷閸嬫劘銇愰敓锟�+闂佸吋婢橀崯浼村磻閿濆洤鍨濋柟瑙勫姦閸炲綊鏌e┑鎾村+闂佸搫鎳樼紓姘跺礂濡紮绱f俊顖濇濮橈拷+1V1闂佺儵鏅涢悺銊╁箰闁秴鏄ラ柧蹇氼嚃閺€銊╂煟濠垫挻瀚�+闂佸吋婢橀崯顐f櫠閻樿櫕鍎熼柡鍐ㄦ川濡叉悂鏌熼崹娑樹壕閻庡綊娼婚幏锟�+闂佹椿浜為崰鏍€傞悾灞惧枂闁挎繂妫涢埀顑跨矙閹敻鏁撻敓锟�+闁圭厧鐡ㄥΛ渚€鎯侀鐐茬闁逞屽墮椤斿繗顦寸憸甯嫹+闂佺儵鏅涢悺銊╁箰鏉堛劌绶炵憸蹇氥亹椤旂偓瀚氶柨鐕傛嫹=2600闂佺ǹ楠忛幏锟�/闂佺ǹ绻堥崝搴綖閿燂拷>>缂備焦鏌ㄩ鍛暤閸℃瑦瀚绘い鎾寸箖鐎氾拷
闂侀潧妫撮幏锟�婵炴垶鎸撮崑鎾剁磼閻欐瑥鍟扮槐锕傛⒑椤愩倕孝缂佹せ鍋撴繛瀛樼矋閸ㄥ綊锝為崱妯肩畽闁诡垎灞绢唶婵$偘绶ら幏锟�闂侀潧妫欓崹鍫曞汲閳ь剟鏌℃径瀣缂併劏娉曢幏瀣晸閿燂拷+闂備焦褰冪粔鍫曞磻閿濆绀冮柟缁樺笒閻擄拷+闂佹椿浜為崰鏍€傞悾灞惧枂闁挎繂妫涢埀顒婃嫹+缂傚倷绀佺换鎰板触閳ь剙鈽夐弮鍌氣枅妞わ綇鎷�+婵犮垼鍩栭懝楣冩偘閻斿憡濯撮柟鐐た閺嗩垶骞栨潏鐐+1V1闂佺儵鏅涢悺銊╁箰闁秴鏋佹繛鍡楁禋閸氾拷+闁圭厧鐡ㄥΛ渚€鎯侀鐐茬闁逞屽墮椤斿繘鏁撻敓锟�+闁诲骸婀遍崑娑欐叏閻旇櫣鐜诲ù锝堟婢癸拷+闂佺粯绮嶅妯衡攦閳ь剟鎮楅崷顓炰沪闁圭》鎷�+闂佸憡鍔曢幊姗€宕曠€靛憡灏庨柛鏇ㄥ墯閻忥拷+闂佸搫鐗嗛悧鎰板焵椤掆偓閸燁偄鐣甸敓锟�+闂佺儵鏅涢悺銊╁箰鏉堚晝椹抽柡鍐ㄥ€归悗锟�+婵炴垶鎼╂禍婵嬪焵椤戭剙鍟褔鏌℃担鍦噧妞ゆ帞鍠撻崠鏍嚒閵堝洤鐓�+闂佸吋婢橀崯鎶芥儊椤栨稓鈻旂€广儱鐗忕粻鏍煕韫囨挾啸闁搞劌鍊块弻灞筋吋閸滀礁濡�2濡ょ姷鍎戦幏锟�+闂佽鍓氱换鍕庨閿亾閻㈤潧甯舵繛杈炬嫹+闂佸憡鑹剧粔瀵哥箔閳ь剟鎮规担钘夌处缂佺姷鍠栧畷锝嗙節閸屾稑鈧鲸鎱ㄥ┑鍕姎鐎规悂浜跺畷鐘诲冀椤掑鏁崇紓鍌欑筏閹凤拷+闂佸憡锚濡宕熸ィ鍐╁剳闁绘梻鈷堥弳顖炴煕濞嗗骏鏀婚懚鈺呮煙妞嬪骸鏋庣€规搫鎷�+濠碘剝顨呴悧鍛閵夈儺鍤曢柛婵嗗椤曆冣槈閹绢垰浜鹃梺鍝勭墱閸撶喖鍩€椤掑﹥瀚�+2023闂佺ǹ绻堥崝搴綖閺嶎偀鍋撶憴鍕嗘垿寮婚悢鐓庢瀬婵炲棙鍔栫紞蹇涙煥濞戞ḿ澧曢悗鍨耿閺屽洭顢欓悡搴e帓闁诲海顢婇鎰閿燂拷闂佺ǹ绻堥崝搴綖閺嶃劎闄勬俊銈呮媼濡偓8800闂佺ǹ楠忛幏锟�>>缂備焦鏌ㄩ鍛暤閸℃瑦瀚绘い鎾寸箖鐎氾拷
学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
