安慧老师介绍
国家一级注册建造师(市政、建筑、公路)、造价工程师、中级经济师。主讲一级建造师、二级建造师、造价工程师课程。讲课风格:善于归纳总结,图文并茂。从考试出发,理论结合实际,深入浅出,通俗易懂。
1B411010 路基施工技术
1B411018 特殊路基施工技术
一、软土地区路基施工
(一)软土的工程特性
软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高的细粒土,包括淤泥、淤泥质土、泥炭、泥炭质土等。

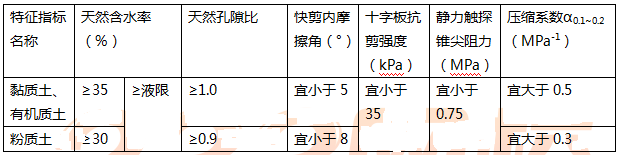

软土可按表1B411018-1进行鉴别。当表中部分指标无法获取时,可以天然孔隙比和天然含水率两项指标为基础,采用综合分析的方法进行鉴别。

(二)软土地基处理施工技术
1.垫层和浅层处理
垫层和浅层处理适用于表层软土厚度小于3m的浅层软弱地基处理。垫层类型按材料可分为碎石垫层、砂砾垫层、石屑垫层、矿渣垫层、粉煤灰垫层以及灰土垫层等。浅层处理可采用换填垫层、抛石挤淤、稳定剂处理等方法,处理深度不宜大于3m。
5)抛石挤淤施工规定
(1)当下卧地层平坦时,应沿道路中线向前呈三角形抛填,再渐次向两旁展开,将淤泥挤向两侧。
(2)当下卧地层具有明显横向坡度时,应从下卧层高的一侧向低的一侧扩展,并在低侧边部多抛投不少于2m宽,形成平台顶面。
(3)在抛石高出水面后,应采用重型机具碾压紧密,然后在其上设反滤层,再填土压实。
2.竖向排水体
竖向排水体适用于深度大于3m的软土地基处理。用于对淤泥质土和淤泥地基进行处理时,宜与加载预压或真空预压方案联合使用。采用竖向排水体处理软土地基时,应保证有足够的预压期。
竖向排水体可采用袋装砂井和塑料排水板。
袋装砂井施工工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层
3. 塑料排水板施工规定
塑料排水板施工工艺程序:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→ 摊铺上层砂垫层。
3.真空预压
真空预压法适用于对软土性质很差、土源紧缺、工期紧的软土地基进行处理。
4.粒料桩
粒料桩可采用振冲置换法或振动沉管法成桩。振冲置换法适用于处理十字板抗剪强度不小于15kPa的软土地基;振动沉管法适用于处理十字板抗剪强度不小于20kPa的软土地基。
3)粒料桩采用振动沉管法施工规定
振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法和重复压管成桩法三种工艺。
整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位
5.加固土桩
加固土桩适用于处理十字板抗剪强度不小于10kPa、有机质含量不大于10%的软土地基。加固土桩包括粉喷桩与浆喷桩。
1)材料要求
加固土桩的固化剂宜采用水泥或石灰,也可采用多种固化材料的混合物,固化剂掺量应根据试验确定。当选用水泥时,宜选用强度等级为32.5级的普通硅酸盐水泥
2)粉喷桩施工规定
(1)施工钻进过程中应保持连续喷射压缩空气,保证喷灰口不被堵塞,钻杆内不进水。
3)浆喷桩施工规定
(1)浆液应严格按照成桩试验确定的配合比拌制,制备好的浆液不得离析,不得长时间放置,超过2h的浆液应废弃。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
