仔细研究一下今年的真题,发现其实很多考点都是老师提到过的,有的甚至非常详细的讲解过,网校习题班加上模拟题的题目,有的高达80%题目与考题相似,所以说,老师是学习路上的导航灯,把老师讲过的知识点都弄懂,弄透,是非常重要的。下面把一部分与真题相似度极高的题目列出来,希望大家在今后的学习中能吸取这次的教训,每个人都能成为“得分王”!
【真题】
2012年多选题第二题
【网校模拟题】
精品实验班第一套模拟题目中的原题压中了考题:
确定导流设计洪水标准的方法主要有( )。
A. 实测资料分析法
B. 常规频率法
C. 实测资料取最大值法
D. 经济流量分析法
E. 实测资料平均值法
正确答案: ABD
答案解析:确定导流设计洪水标准的方法主要有3种:1.实测资料分析法。2.常规频率法。3.经济流量分析法。参见教材P46.
----------------------------------------------------------------------------------
【真题】
2012年水利实务案例分析第2题

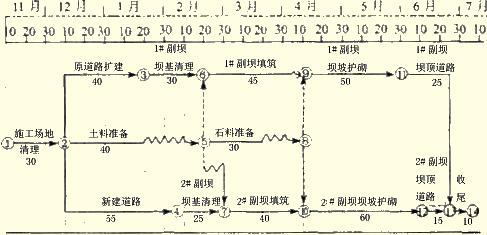

南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构形式为粘土心墙土石坝。项目经理部拟定的施工进度计划如下图。
说明:
1.每月按30天计,时间单位为天:
2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
事件3:“2#副坝填筑”的进度曲线如下:
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5.
问题:
1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。
2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?
3.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。
4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
【网校模拟题】
案例4(07真题)习题班讲解的,此题和真题中确定D1D2工作时间的哪个题目类似,通过识图判断每个工作的开始时间、拖延。
----------------------------------------------------------------------------------
【真题】
2012年水利实务案例分析第4题
关于表格中各项费用的计算
【网校模拟题】
这题解析班2010年真题第四题,与真题中的题目是一致的
相同的考点如下:
序号 费用分析 单位 金额 计算方法
1 直接工程费 元 B (1)+(2)+(3) [1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系


环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
